当前位置:首页>新闻中心>项目月报 > 正文

城发集团项目周报(2023年第四十四期,总第101期)

日期:2023-12-21浏览次数:3099

1.沙县老旧小区及城区基础设施改造项目

⑴建国路至兴贤坊铁路慢道项目

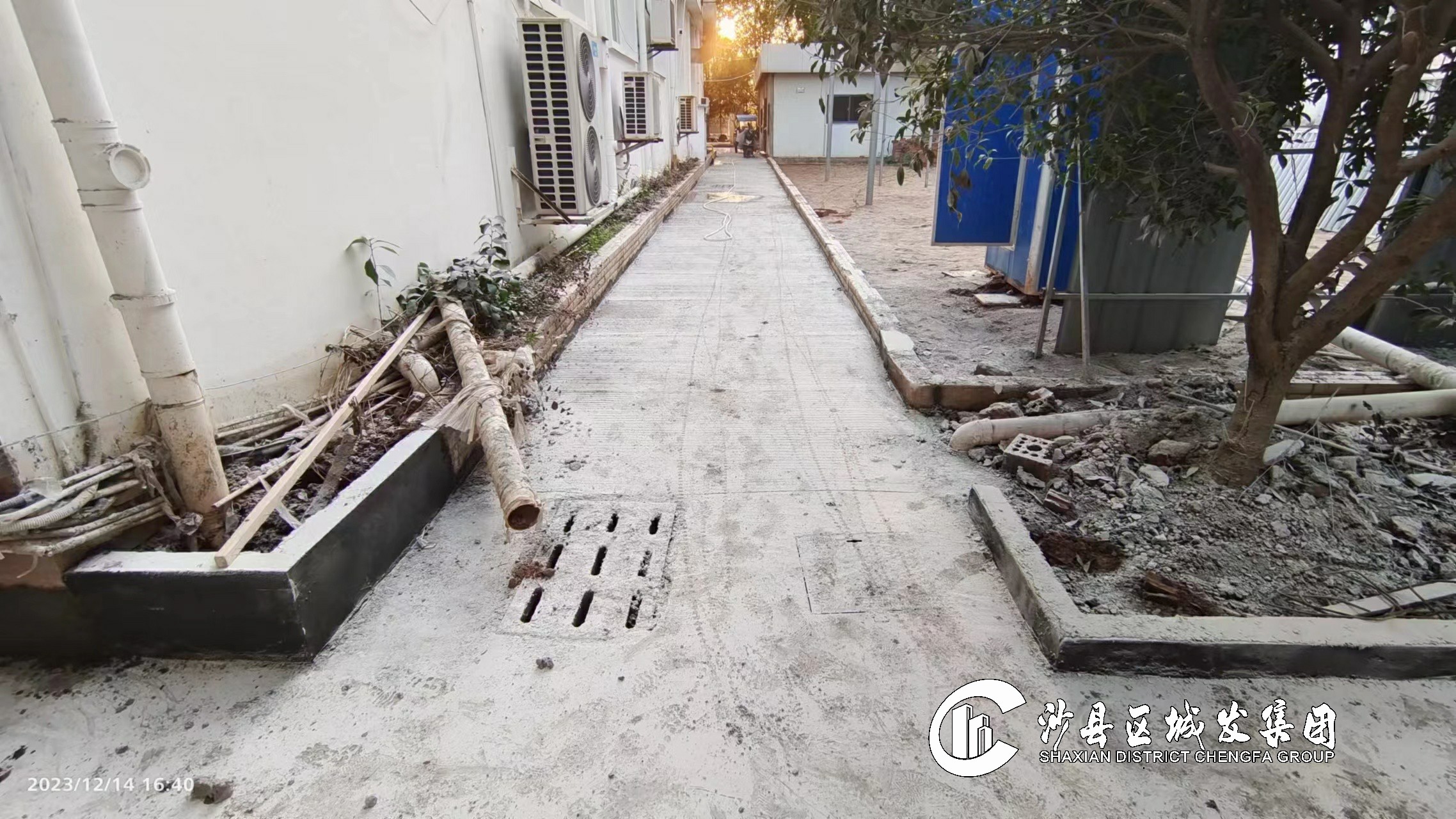

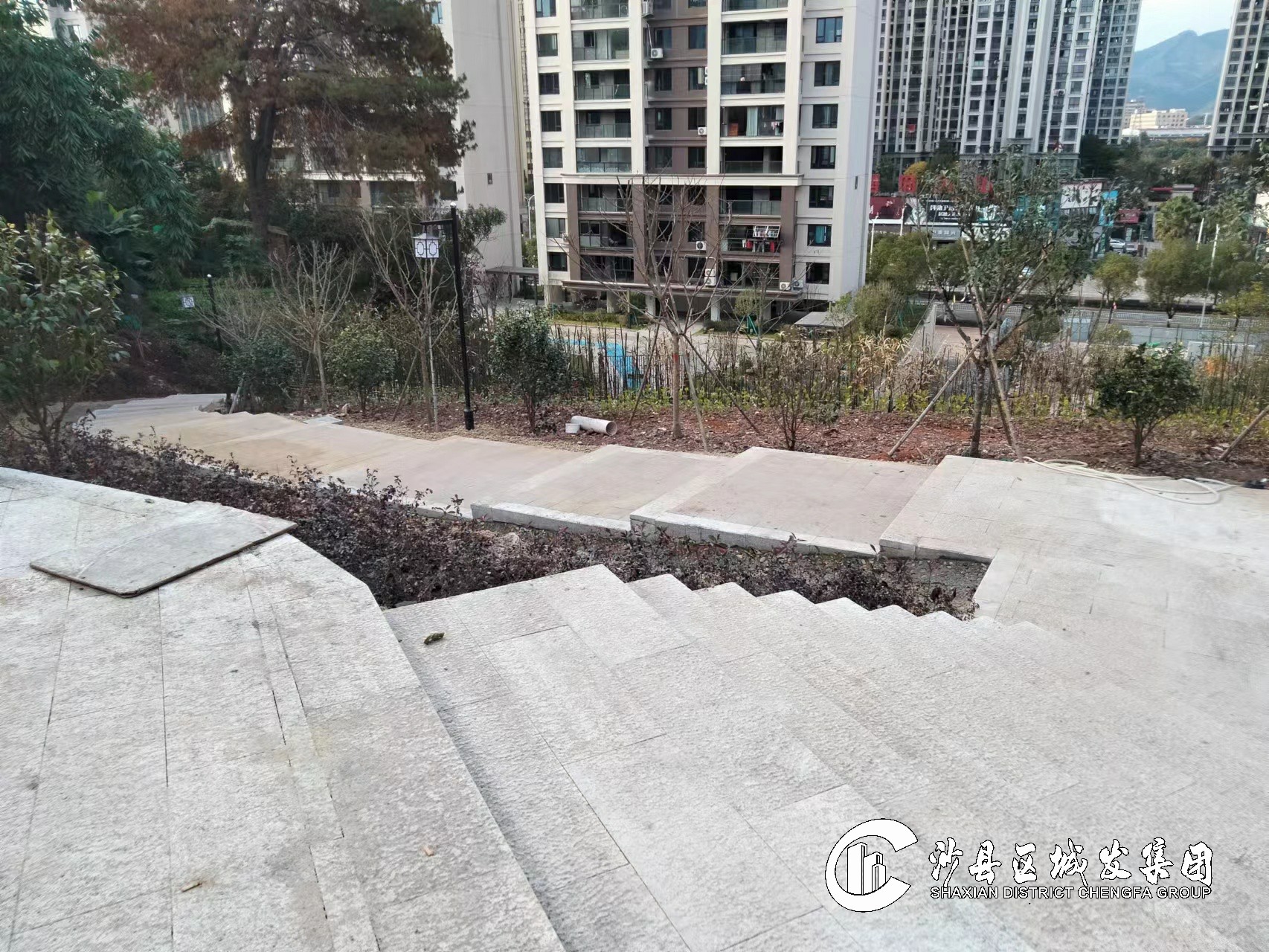

完成绿化浇灌水管铺设,公厕景墙砌筑。进行A段步道稳定层浇筑,C段步道地面铺贴。持续推进苗木种植。累计完成总工程量的75%。

⑵观澜花园南侧道路工程

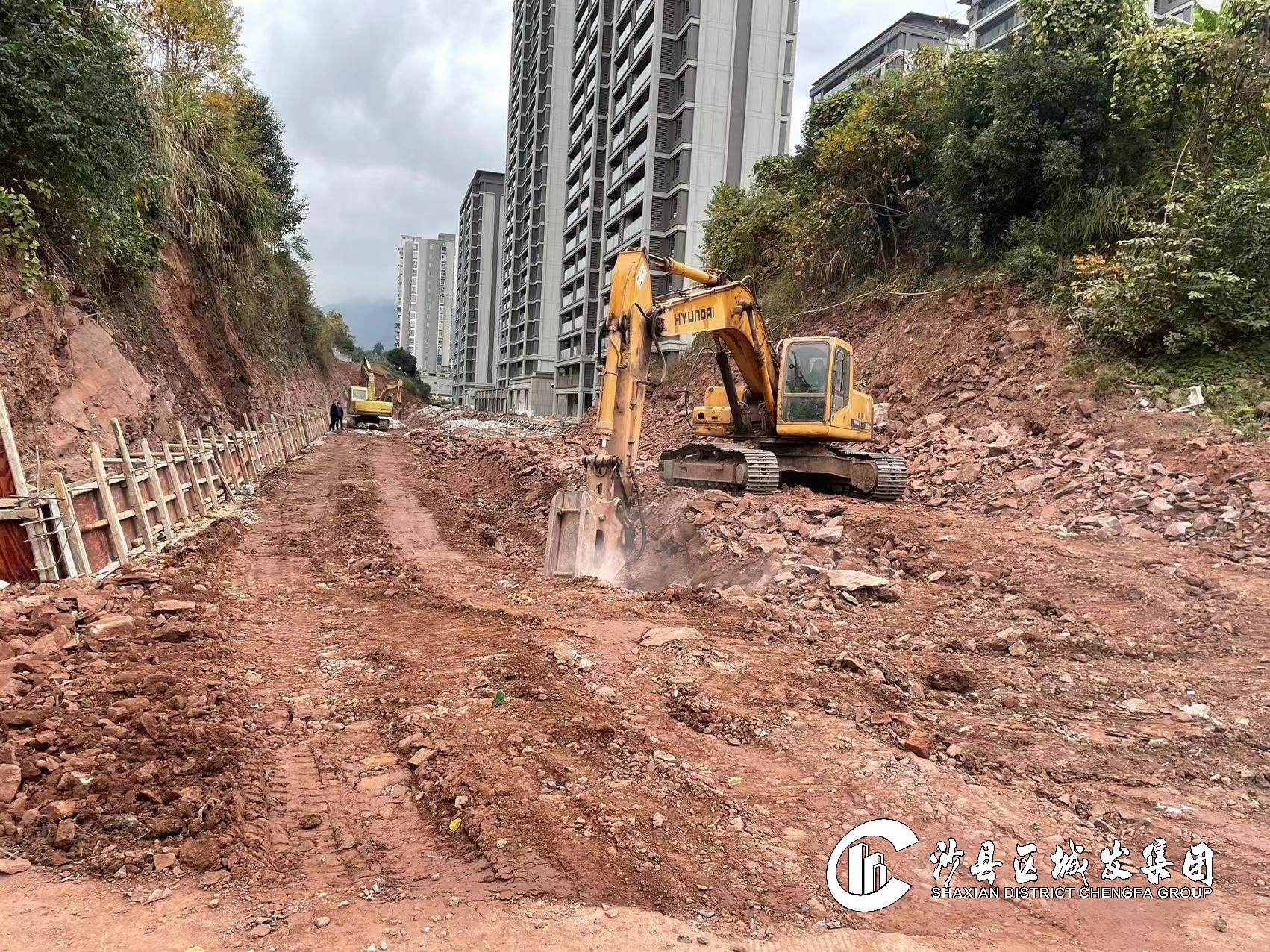

完成雨污水管道沟槽开挖230米。

⑶东天岭1、2区基础设施改造工程

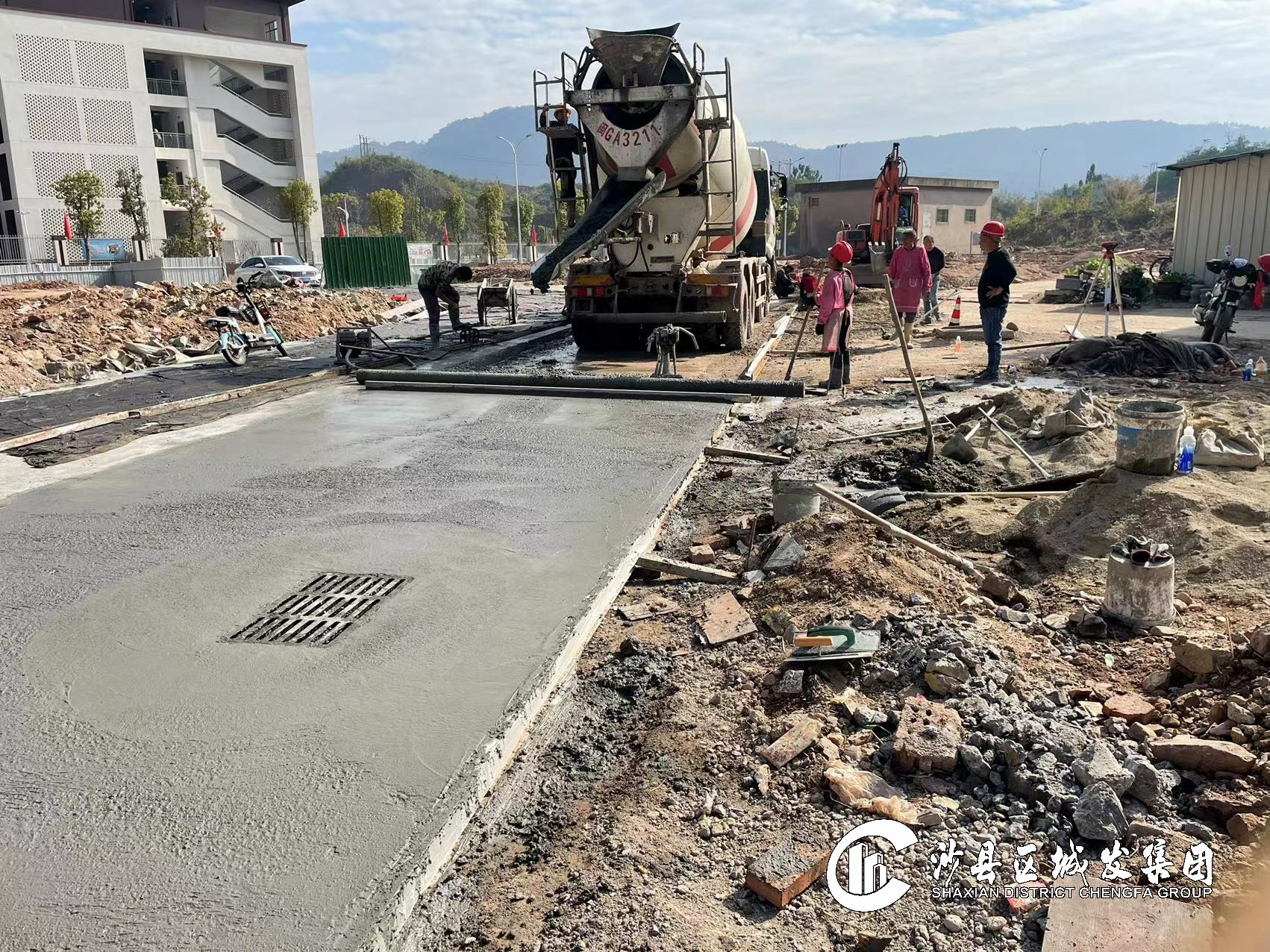

完成2区主路混凝土路面铺筑1000平方米,路灯电缆套管埋设完成300米。

⑷东天岭3、6区基础设施改造工程

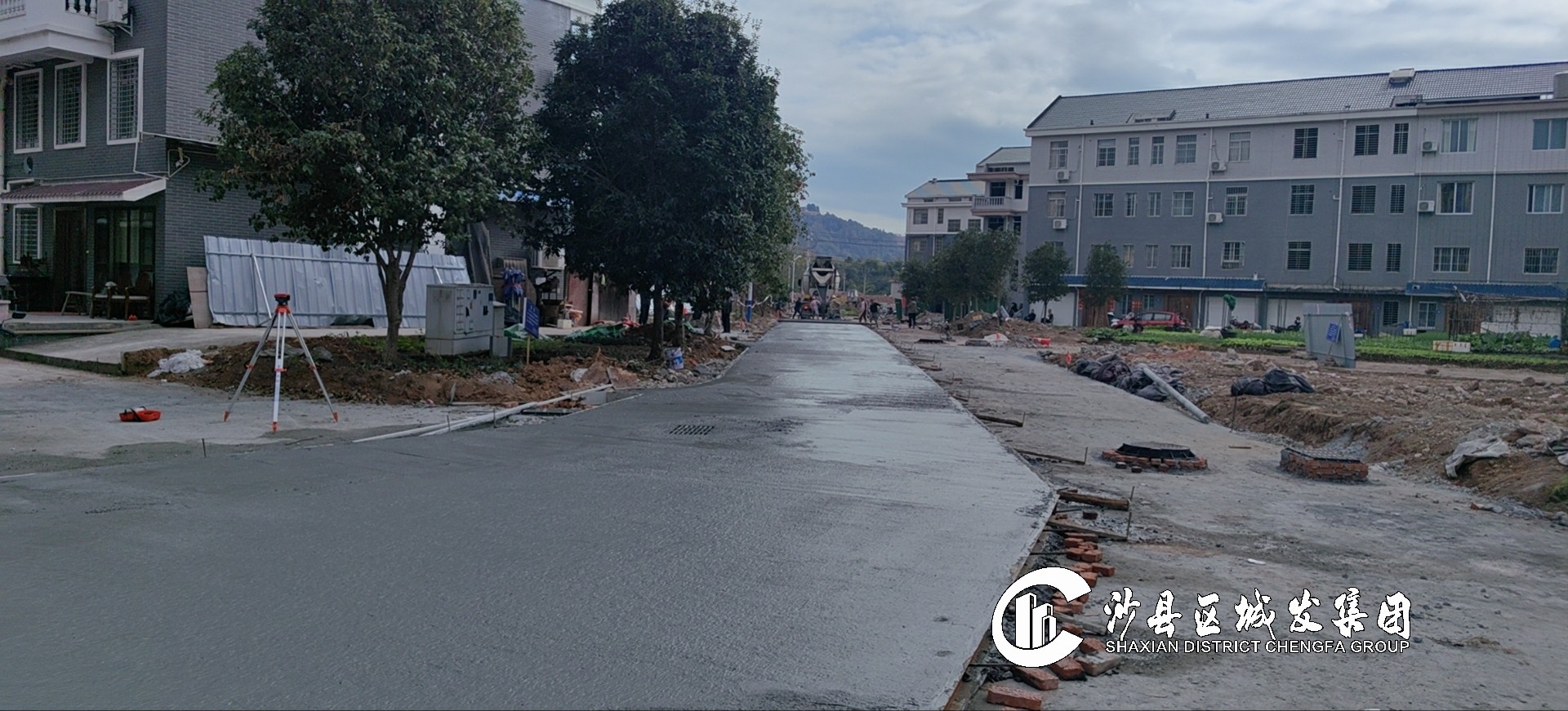

完成6区混凝土路面铺筑1200平方米,路灯电缆套管埋设完成350米。

⑸城北停车场及总医院道路工程

完成停车场车位嵌草砖草皮种植、树池树木种植。

2.三明市沙县区东门片老旧小区及基础配套设施改造项目

⑴南侧文昌街商业地块A标

完成A区周边地面整理、B区地下室柱和墙模板安装。

⑵南侧文昌街商业地块B标

完成广场夜景灯安装、室内水电安装和墙面刮灰。持续推进1#、2#、3#和4#楼二层连廊栏杆安装。

⑶文庙路148#文物修缮

完成初验。

⑷东大路132#、147#等文物修缮

完成132#东侧蛤蟆巷雨污管埋设,进行147#东侧及西侧封火墙砌筑,持续推进132#和147#木构件加工。

3.老旧小区改造配套基础设施建设项目

⑴建国片、景山片B标

完成透水砖铺设300平方米,自来水管安装60米,累计完成总工程量的91%。

⑵城北新村B标(三角湖慢道)

完成入口二平台路缘石安装及板材铺贴、水沟鹅卵石铺贴,累计完成总工程量的48%。

4.其他重点项目

⑴沙县水南东片区及农村污水处理厂网建设项目

完成青州、夏茂、高桥和富口镇污水管网铺设累计23.6公里。高桥镇明洋山污水处理站完成罐体回填。

⑵沙县总医院应急救治病房综合楼项目

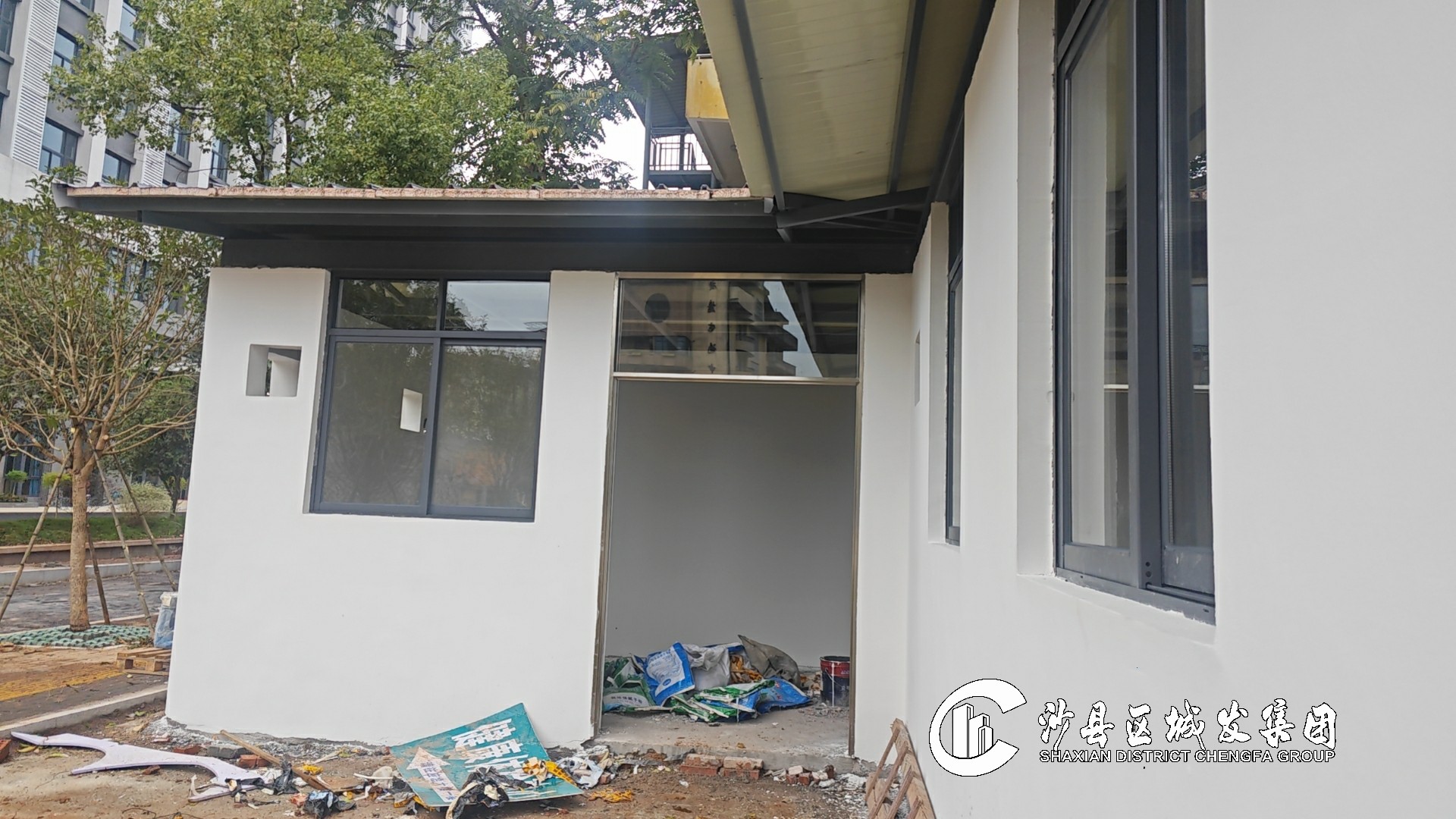

完成污水处理站设备房门窗安装。

⑶东天岭4、5、6区安置地建设项目

挂网粉刷完成75%,屋面防水卷材施工完成60%。

⑷消防救援大队职工周转房项目

室外水泥道路硬化完成70%,一层门厅装饰装修完成80%。

⑸沙厦高速公路虬江互通及接线工程(原国道205线A6标段)

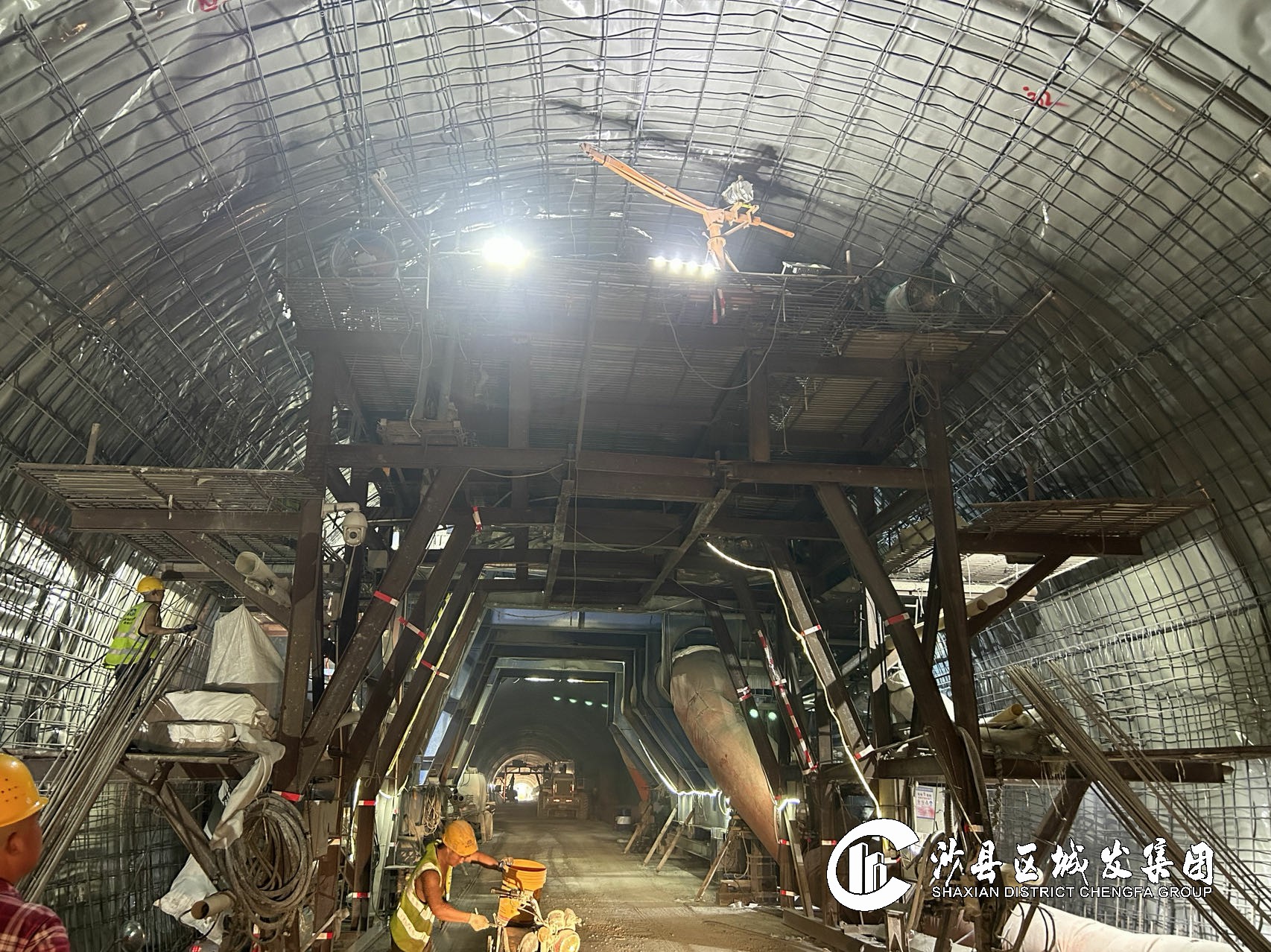

完成琅口隧道右洞洞身开挖及支护8米,累计完成388米,洞身二次衬砌18米,累计完成304米。

完成琅口隧道左洞洞身二次衬砌14米,累计完成477米。

⑹三明港沙县港区青州作业区1#-3#泊位工程

改移道路:边坡护脚施工完成30米,累计完成100%,浆砌排水沟完成30米,累计完成65%。

道堆工程:完成挡土墙砼浇筑300立方米,累计完成92%。完成挡墙墙后块石回填、倒滤层施工600立方米,累计完成85%。回填土方4000立方米,累计完成85%。完成排水沟施工30米,累计完成55%。

码头平台:排水沟施工完成30米,累计完成25%。护轮坎施工完成70米,累计30%。

土建工程:进行管理房、配电房内墙电施工,内、外墙砂浆抹灰,窗框安装、屋面防水施工,应急池外墙防水施工,1号门卫房钢构加工制作。

⑺沙厦高速公路南阳互通及接线工程

因土地报批未完成,暂停施工。

⑻三个涉铁项目(大洲古渡、金古路至庵下、金泉路)

完成12#墩2根围护桩施工,累计完成42根。完成12#墩1根主桩施工,累计完成3根。

⑼沙县凤岗大桥及接线工程

省港航中心组织通航影响评价报告(修编)审查会。

⑽闽江防洪工程三明段(三期)沙县项目豆士溪堤段

完成杭广铁路桥下游右岸堤段栏杆施工345米。

⑾沙县区水源地规范化建设及饮用水安全保障工程(一期)

完成设备采购标挂网。

未经允许禁止镜像、复制、转载,违者必究
