1.沙县老旧小区及城区基础设施改造项目

⑴建国路至兴贤坊铁路慢道项目

完成东桥下公厕室内墙面铺贴、前通道地面铺贴和建国市场周边道路东侧段雨水管道埋设。

⑵观澜花园南侧道路工程

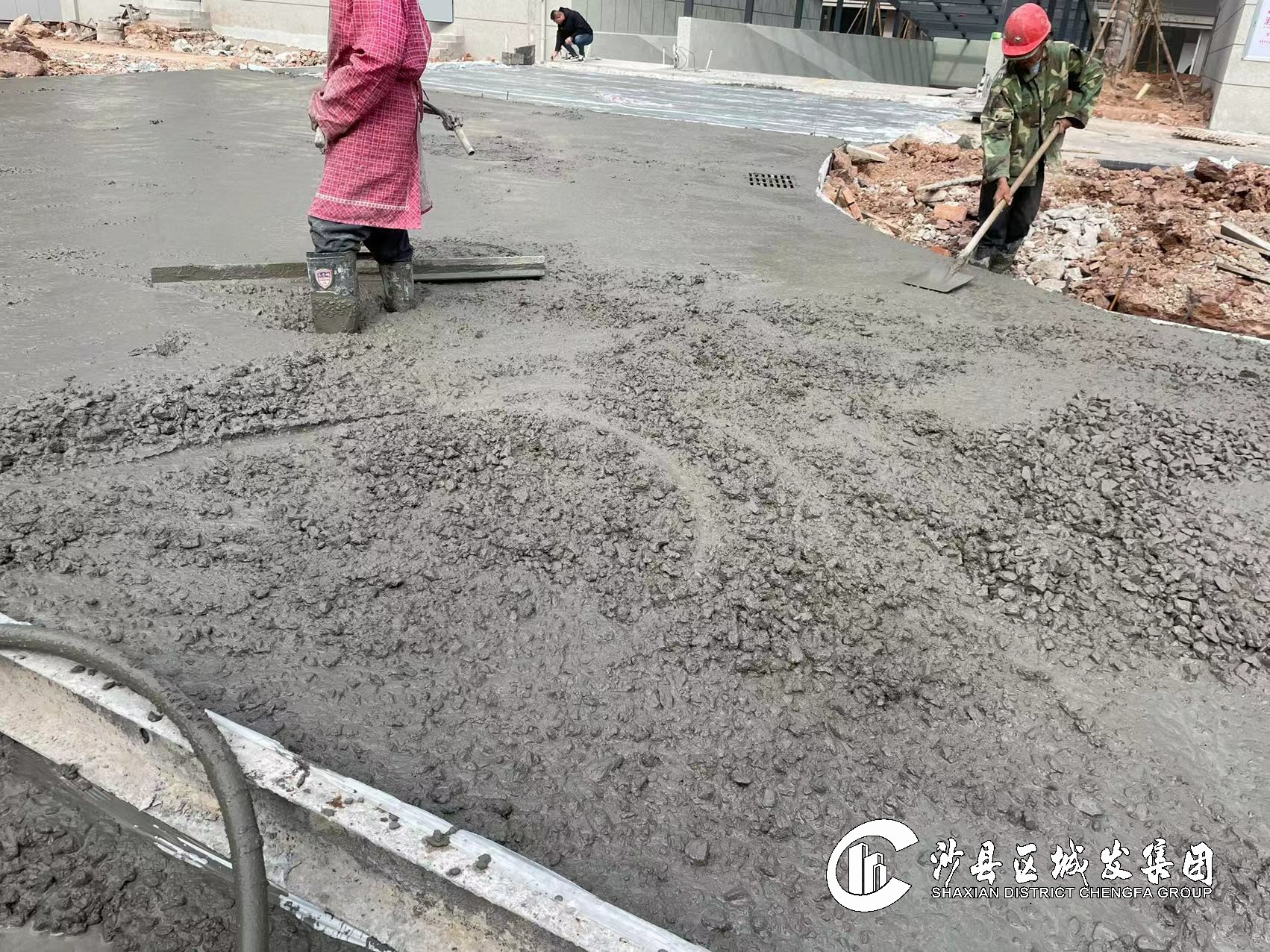

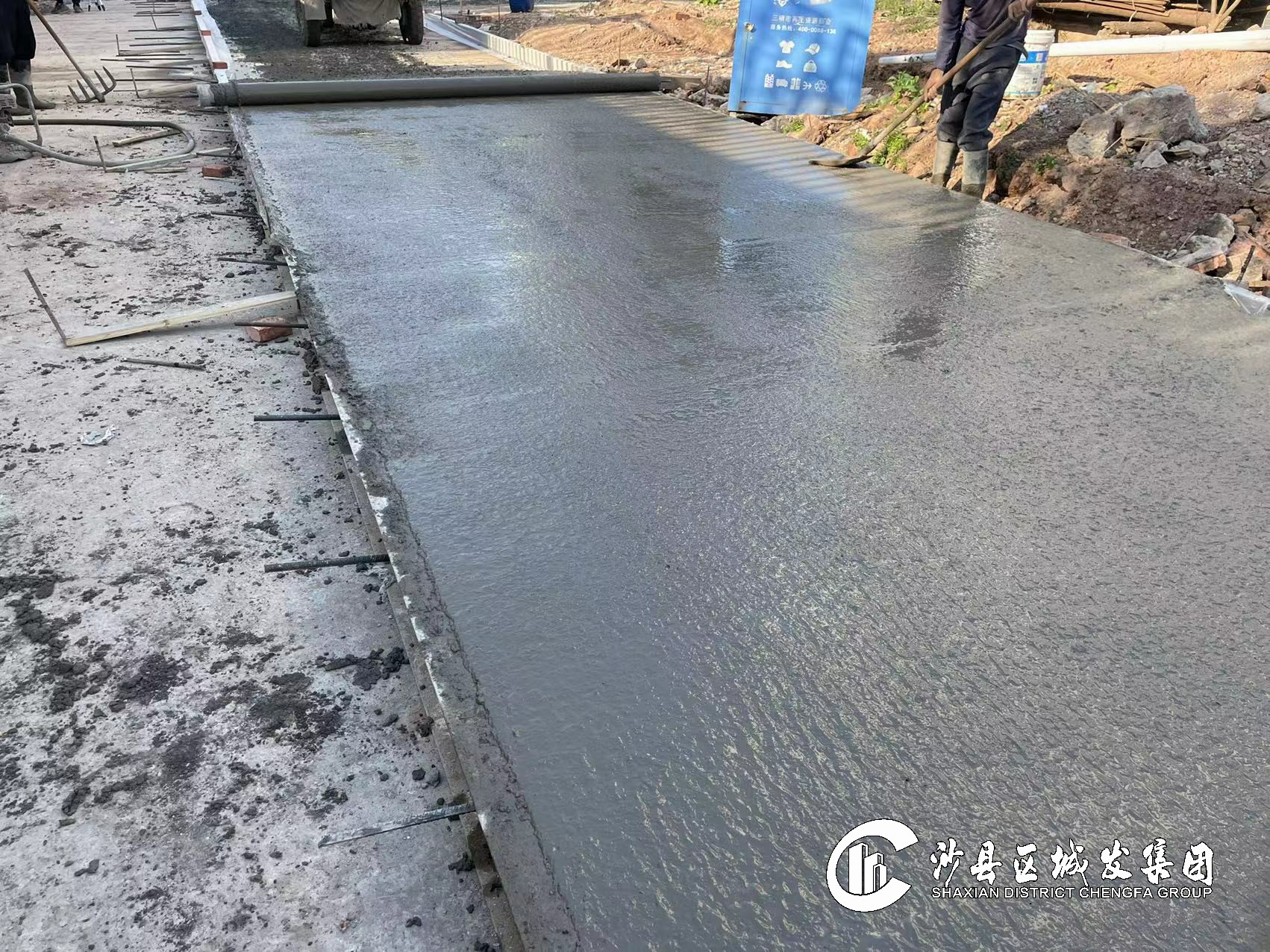

完成混凝土路面浇筑710平方米,累计完成710平方米,占总量的37.4%。

⑶东天岭1、2区基础设施改造工程

完成混凝土路面浇筑1100平方米,累计完成16800平方米,占总量的90.8%。完成人行道路缘石安装200米,累计完成610米,占总量的57%。完成透水砖人行道铺贴450平方米,占总量的33.3%。

⑷东天岭3、6区基础设施改造工程

完成混凝土路面浇筑1800平方米,累计完成19200平方米,占总量的69.8%。

2.三明市沙县区东门片老旧小区及基础配套设施改造项目

⑴南侧文昌街商业地块A标

完成B区屋面混凝土浇筑。持续推进A区一层地面土方回填。

⑵南侧文昌街商业地块B标

完成室内地面大理石铺贴。持续推进南侧人行道地面平整。

⑶东大路132#、147#等文物修缮

完成132#第一进柱校正及屋面望板铺设。继续推进132#和147#木构件加工、132#和147#封火墙砌筑。

3.老旧小区改造配套基础设施建设项目

⑴建国片、景山片B标

完成路缘石安装50米,路灯安装10盏。累计完成总工程量的96%。

4.其他重点项目

⑴沙县水南东片区及农村污水处理厂网建设项目

完成青州、夏茂、高桥和富口镇污水管网铺设累计25公里。

⑵沙县总医院应急救治病房综合楼项目

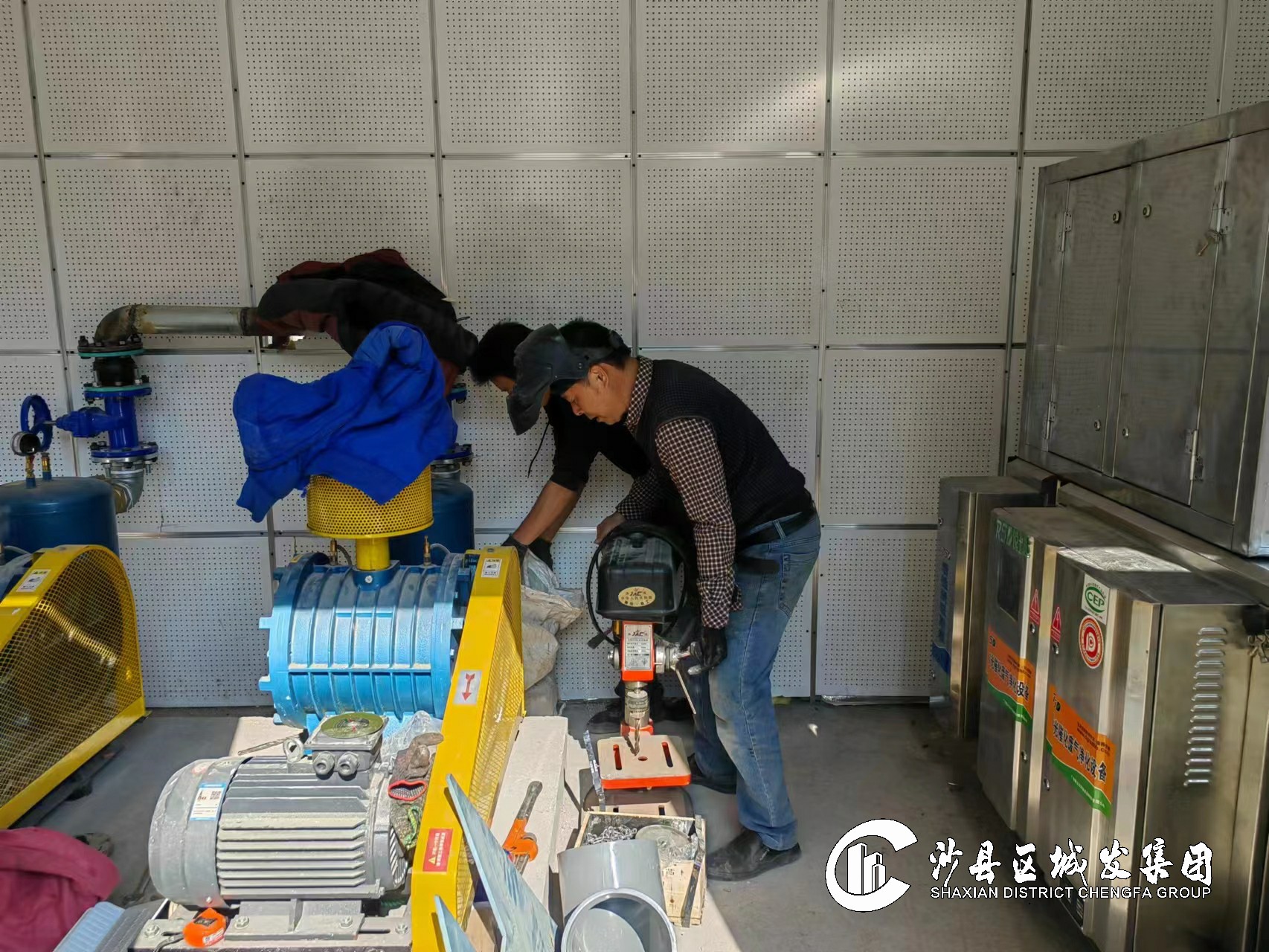

完成格栅安装及填料和污水泵、余氯水泵、回转风机安装。

⑶东天岭4、5、6区安置地建设项目

完成挂网粉刷,防水保护层施工完成80%。

⑷消防救援大队职工周转房项目

项目进入收尾阶段,做竣工验收准备工作。

⑸沙厦高速公路虬江互通及接线工程(原国道205线A6标段)

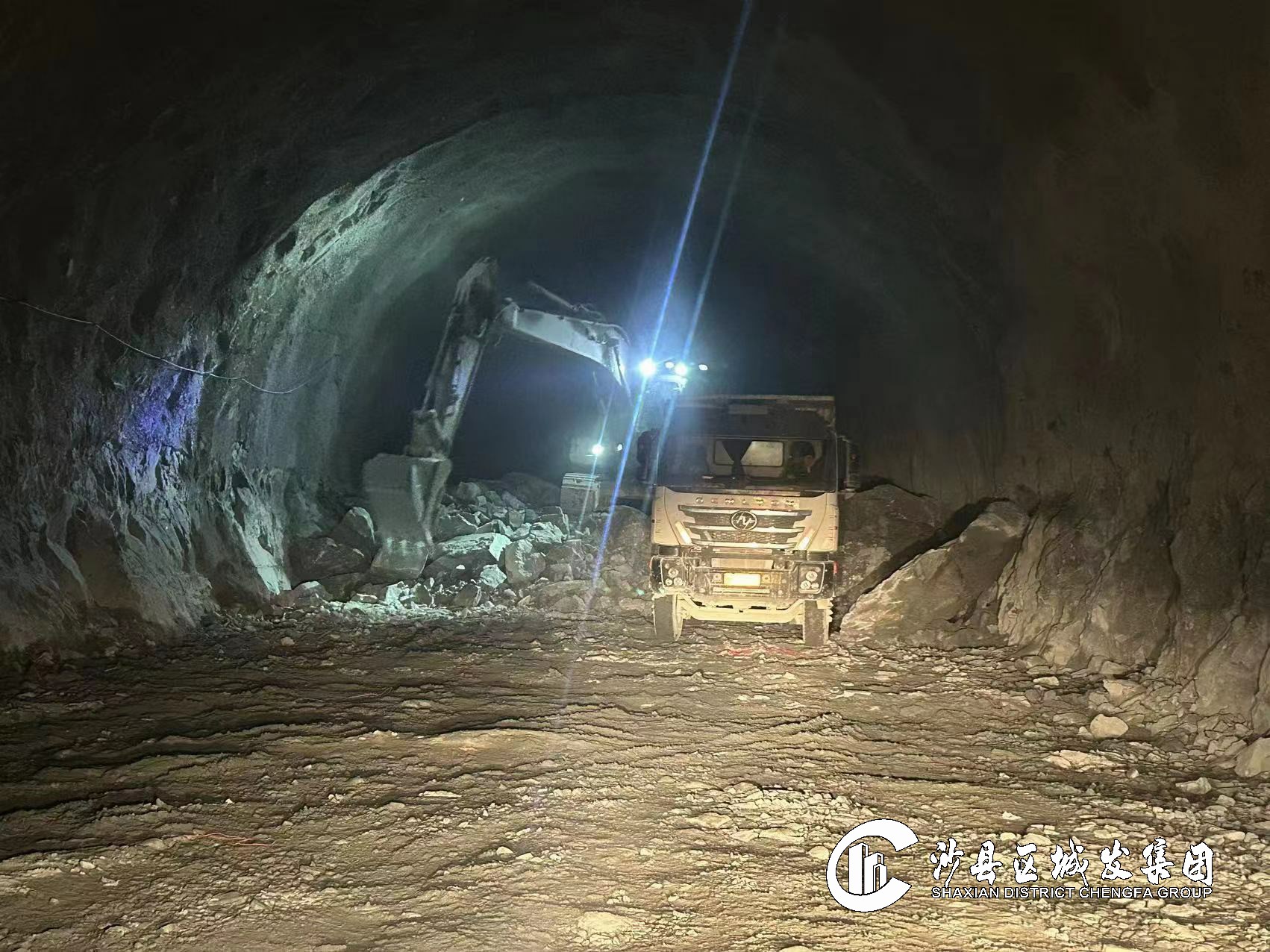

完成琅口隧道右洞洞身二次衬砌12米,累计完成384米。

完成琅口隧道左洞洞身二次衬砌10米,累计完成553米。

⑹三明港沙县港区青州作业区1#-3#泊位工程

改移道路:完成K0+000~010路基换填70立方米。浆砌排水沟完成45米,累计完成100%。

道堆工程:挡墙砼护栏完成50米,累计完成80%。雨污水、给水消防、电力通信管道施工累计完成80%。排水沟施工完成60米,累计完成65%。路面结构层(级配碎石、5%水稳)施工完成2000平方米。

码头平台:集水池施工累计完成60%。

土建工程:进行内墙装饰装修、水电施工以及1号门卫房铝板支架安装。

⑺三个涉铁项目(大洲古渡、金古路至庵下、金泉路)

完成1根主桩施工,累计完成15根。

⑻省道横五线(S304)沙县际口至官庄段公路改建工程水毁修复项目

与设计单位、交通局、公路指挥部查勘现场。

⑼沙县东溪畔溪河道治理工程

完成北港大理石厂左岸下河通道,领秀华城左岸步道垫层与排水沟施工230米,金明西桥施工便道整修90米。

⑽闽江防洪工程三明段(三期)沙县项目豆士溪堤段

完成该项目所有防护栏杆喷漆。

⑾沙县区东溪支流畔溪生态水系建设项目

完成长富平台左岸边坡水土保持毯铺贴和种植土播撒,完成金明西桥上游左岸挡墙施工94米。

⑿沙县区水源地规范化建设及饮用水安全保障工程(一期)

完成现场施工告示牌摆放。

⒀闽江防洪工程三明段(三期)沙县项目古县堤段

完成施工控制价审核。

⒁闽江防洪工程三明段(三期)沙县项目金斗窠堤段

确定施工图审查单位。
