城发集团项目周报(2024年第十二期,总第115期)

日期:2024-04-18浏览次数:2948

1.沙县老旧小区及城区基础设施改造项目

(1)建国路至兴贤坊铁路慢道项目

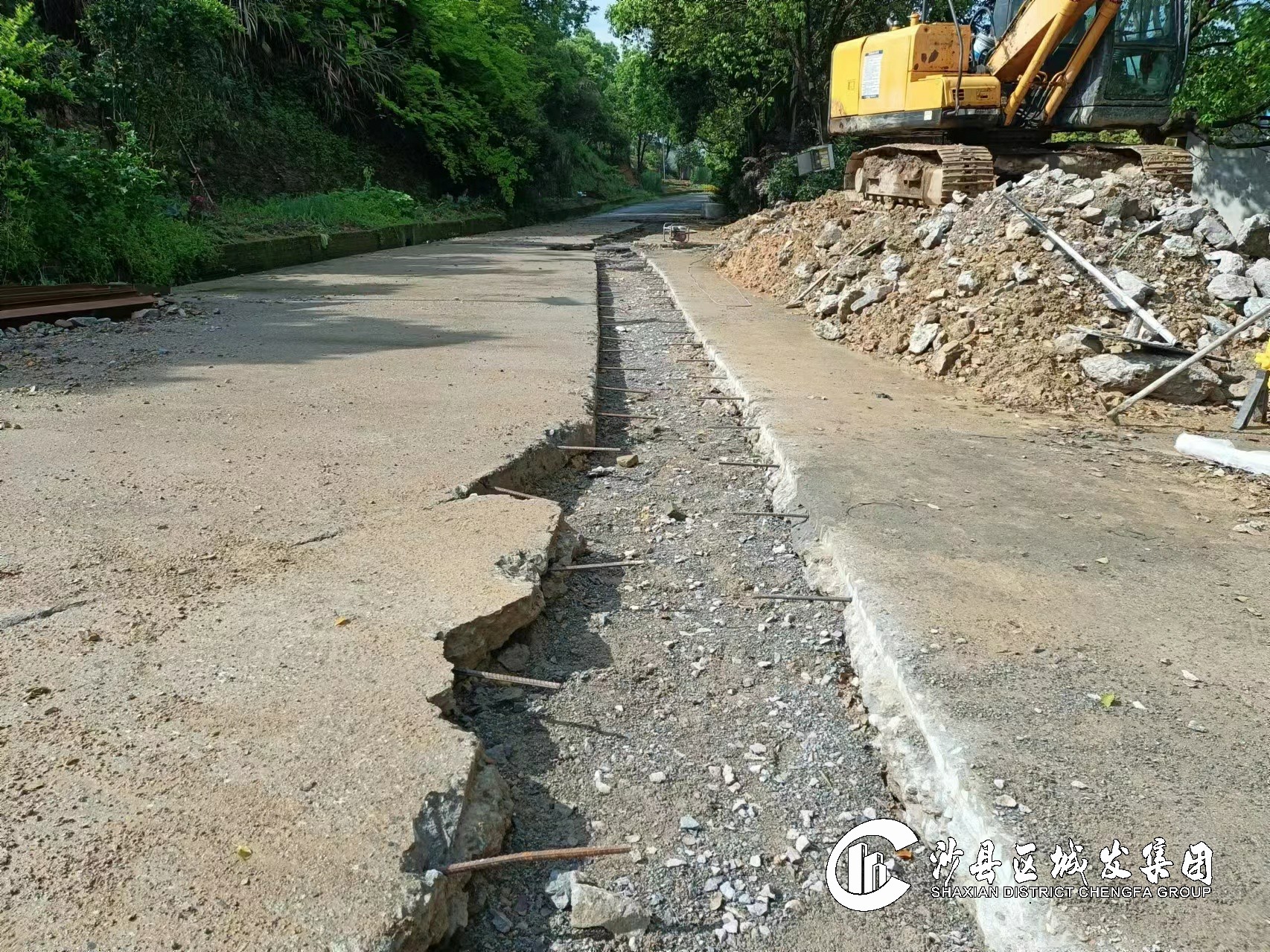

步道两侧草皮铺贴完成95%,建国市场周边道路东侧段路面沥青铺设完成80%。

(2)东天岭1、2区基础设施改造工程

完成东天岭1、2区水泥稳定层弯沉试验检测。

(3)东天岭3、6区基础设施改造工程

完成东天岭3区靠山边道路路床整理和节点公园海绵建设土方开挖平整。

2.三明市沙县区东门片老旧小区及基础配套设施改造项目

(1)南侧文昌街商业地块A标

完成A区屋面挂瓦、外墙腻子施工,持续推进B区一层、二层及地下室墙体冲筋、粉刷。

(2)南侧文昌街商业地块B标

完成铝合金门框安装,公共卫生间通风系统安装。

(3)东大路132#、147#等文物修缮

完成147#第一进屋面木望板铺设、廊道木构安装。持续推进132#和147#木构件加工,持续推进132#第三进建筑清理。

3.其他重点项目

(1)沙县水南东片区及农村污水处理厂网建设项目

完成青州、夏茂、高桥和富口镇污水管网铺设累计25.4公里。

(2)东天岭4、5、6区安置地建设项目

外墙漆施工完成97%,门窗安装完成92%。

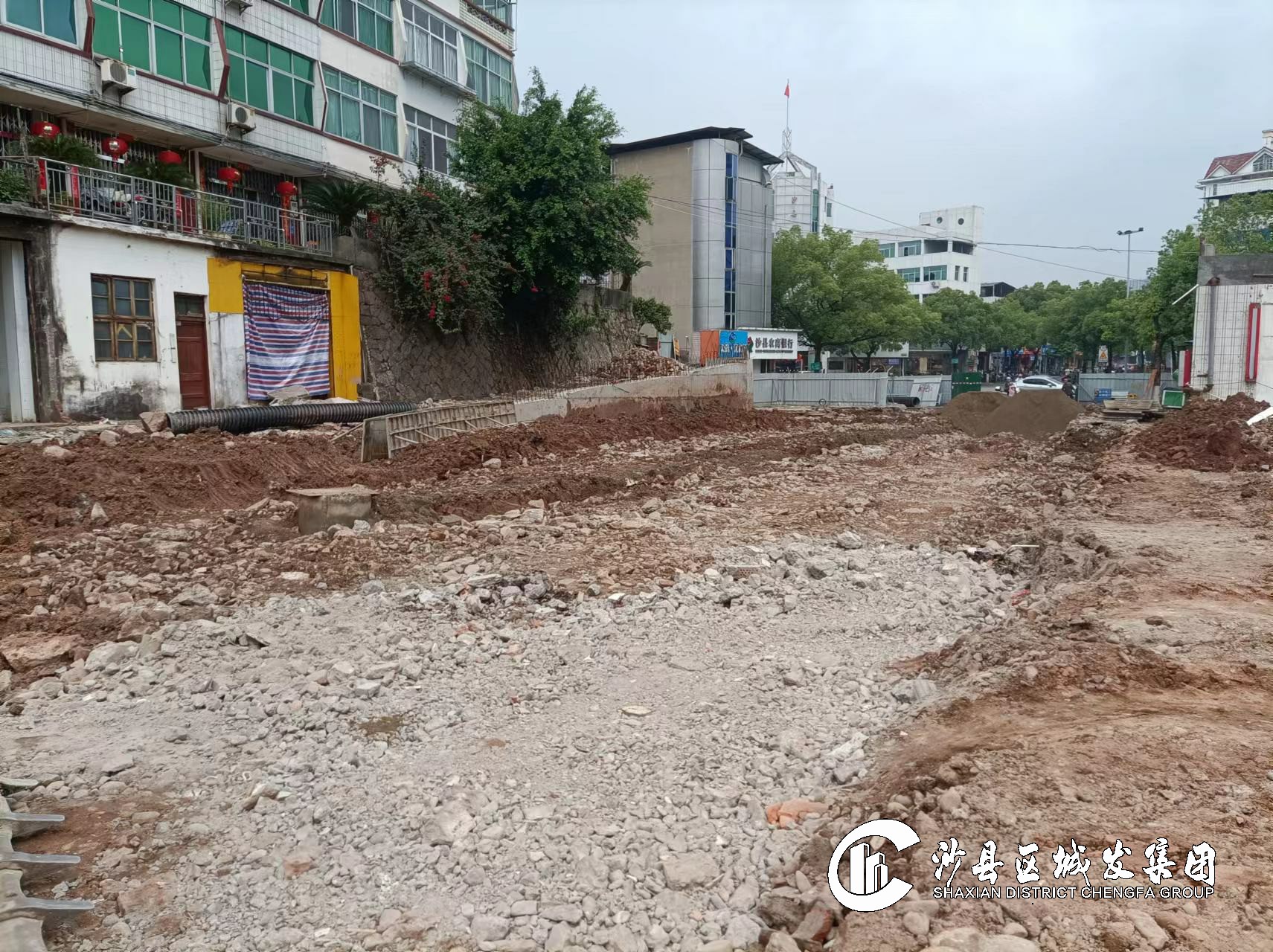

(3)沙县原西山市场旧址提升改造项目

进行场地内路基换填施工。

(4)沙厦高速公路虬江互通及接线工程(原国道205线A6标段)

完成琅口隧道右洞二衬施工。持续进行长红大桥左7墩1号块挂篮1号块施工,长红大桥右8墩1号块施工。

(5)沙厦高速南阳互通及接线工程

完成1#紧急停车带二衬台车拼装调试。

(6)三明港沙县港区青州作业区1#-3#泊位工程

改移道路:进行施工便道右幅级配水稳施工,进行外线污水压力管道施工。

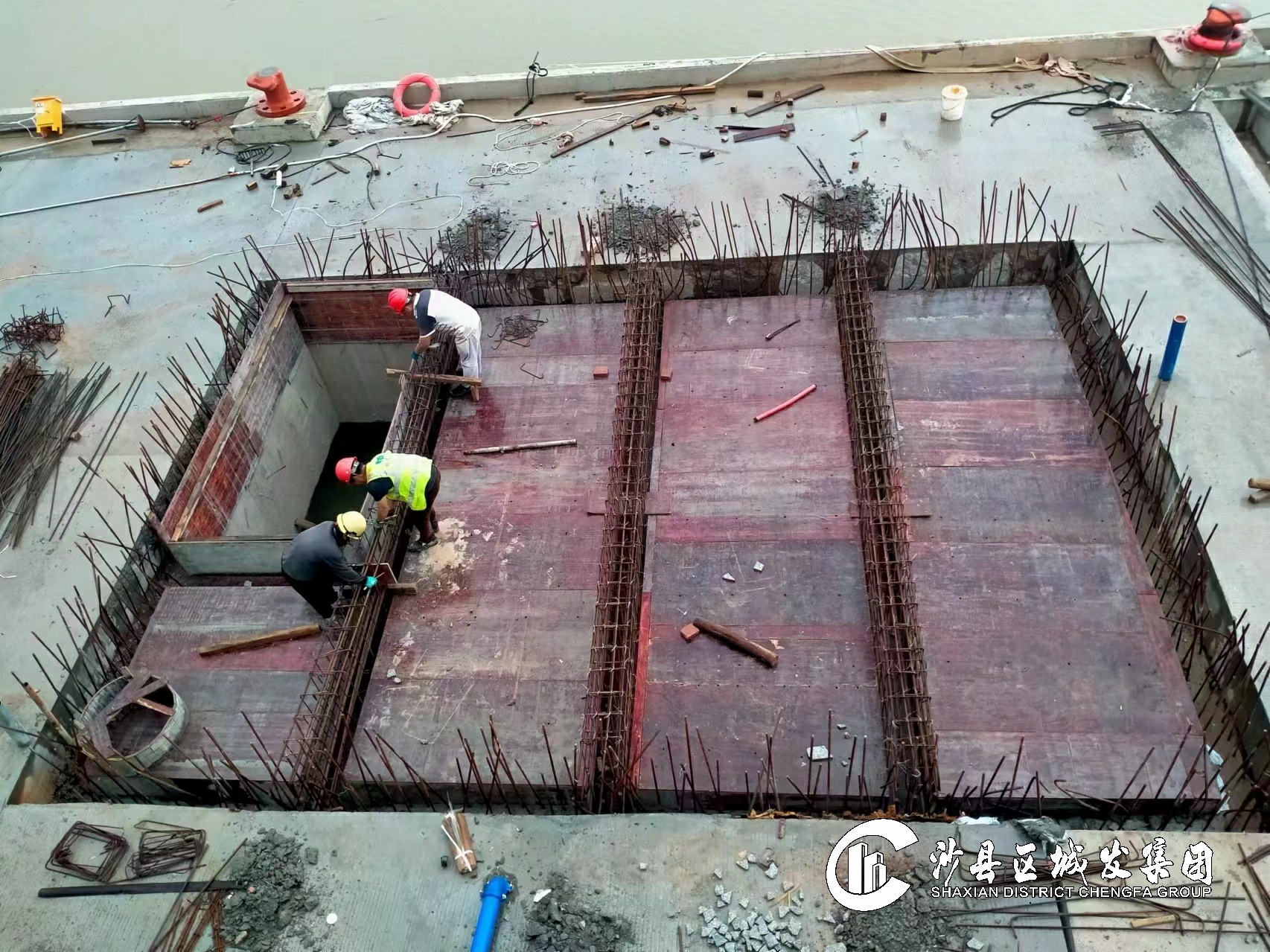

码头平台:进行集水池底板砼浇筑,顶板内支撑管架搭设,南侧护坡开挖施工。

道堆工程:继续进行路面伸缩缝填缝料灌注,电气电缆线敷设,砼护栏栏杆安装。

土建工程:继续进行1号门卫房干挂石材安装,内墙墙体装修。继续进行配电房电缆敷设,管理房及配电房周边散水施工。进行管理房室内门窗安装。

(7)三个涉铁项目(大洲古渡、金古路至庵下、金泉路)

完成20根12号墩水泥搅拌桩施工,累计完成65根。

(8)沙县凤岗大桥及接线工程

完成市发改委立项组卷材料更新。

(9)马岩水库淹没区道路复建工程

向沙县禹德水利公司提交工程可行性研究报告(送审稿)。

(10)沙县东溪畔溪段河道治理工程

完成领秀华城透水砖铺贴70米。

(11)沙县东溪支流畔溪安全生态水系建设项目

完成长富公园部分园路花岗岩铺贴。

(12)渔业设施提升改造

完成场部池池坝修整90米、清淤6.7亩、池壁护坡混凝土浇筑57立方米。

(13)菌草种养循环综合体项目

完成设施设备安装。项目运营已挂网招标。
