1.沙县老旧小区及城区基础设施改造项目

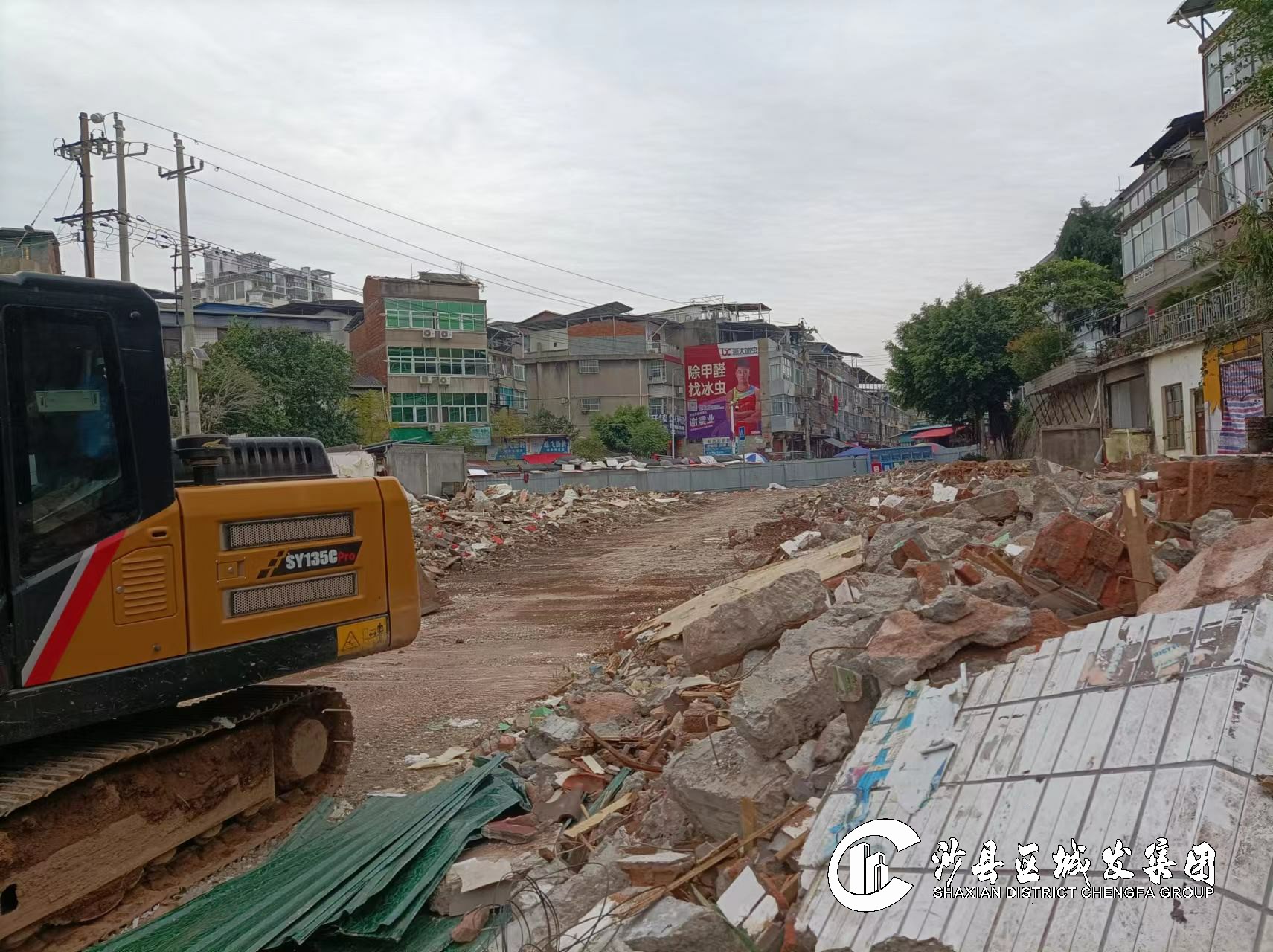

(1)建国路至兴贤坊铁路慢道项目

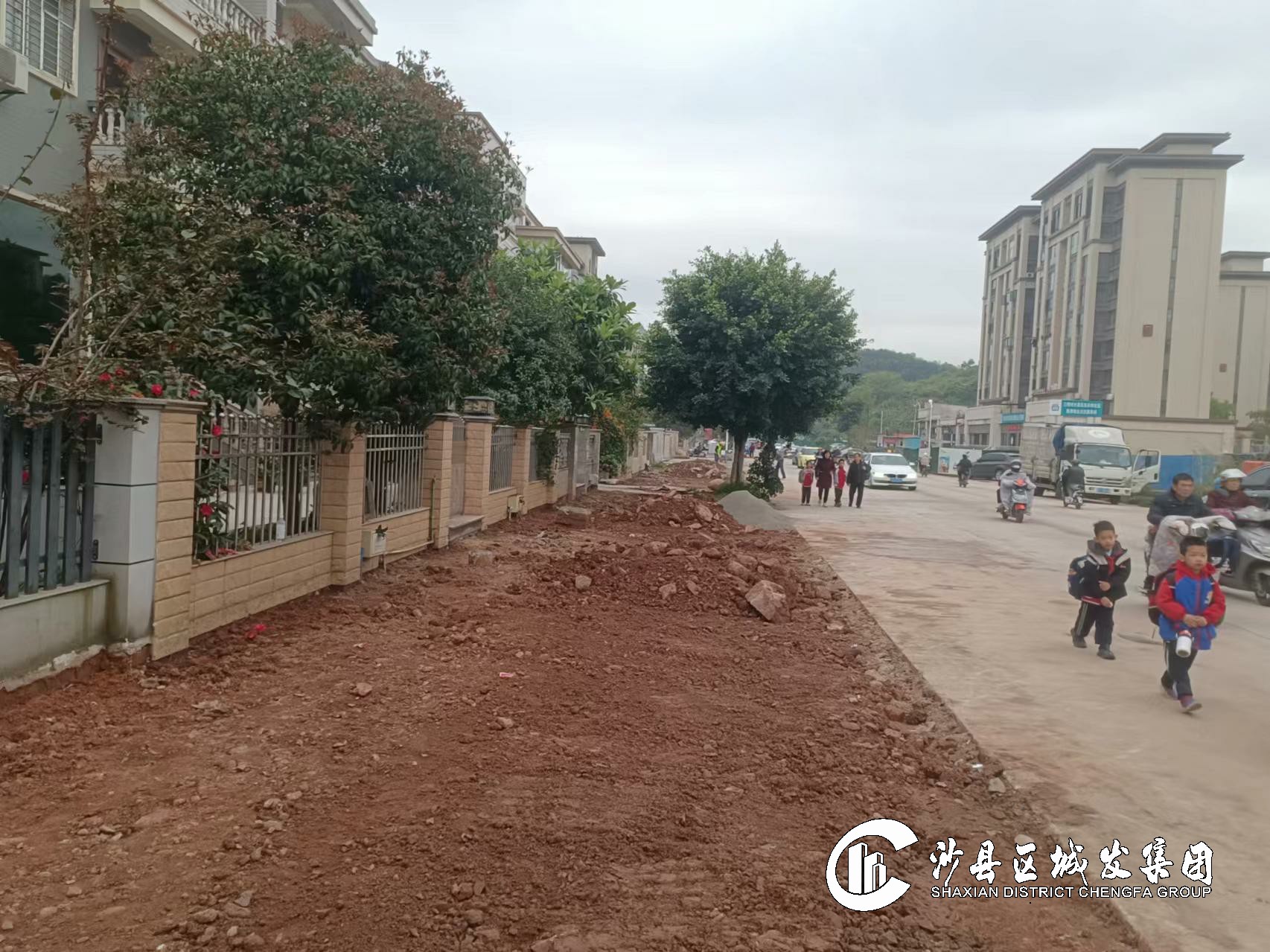

完成建国市场周边道路东侧段人行道稳定层施工及人行道大理石铺设,持续推进C段草皮铺贴。
(2)观澜花园南侧道路工程
完成路灯安装及绿化种植,项目收尾。
(3)东天岭1、2区基础设施改造工程

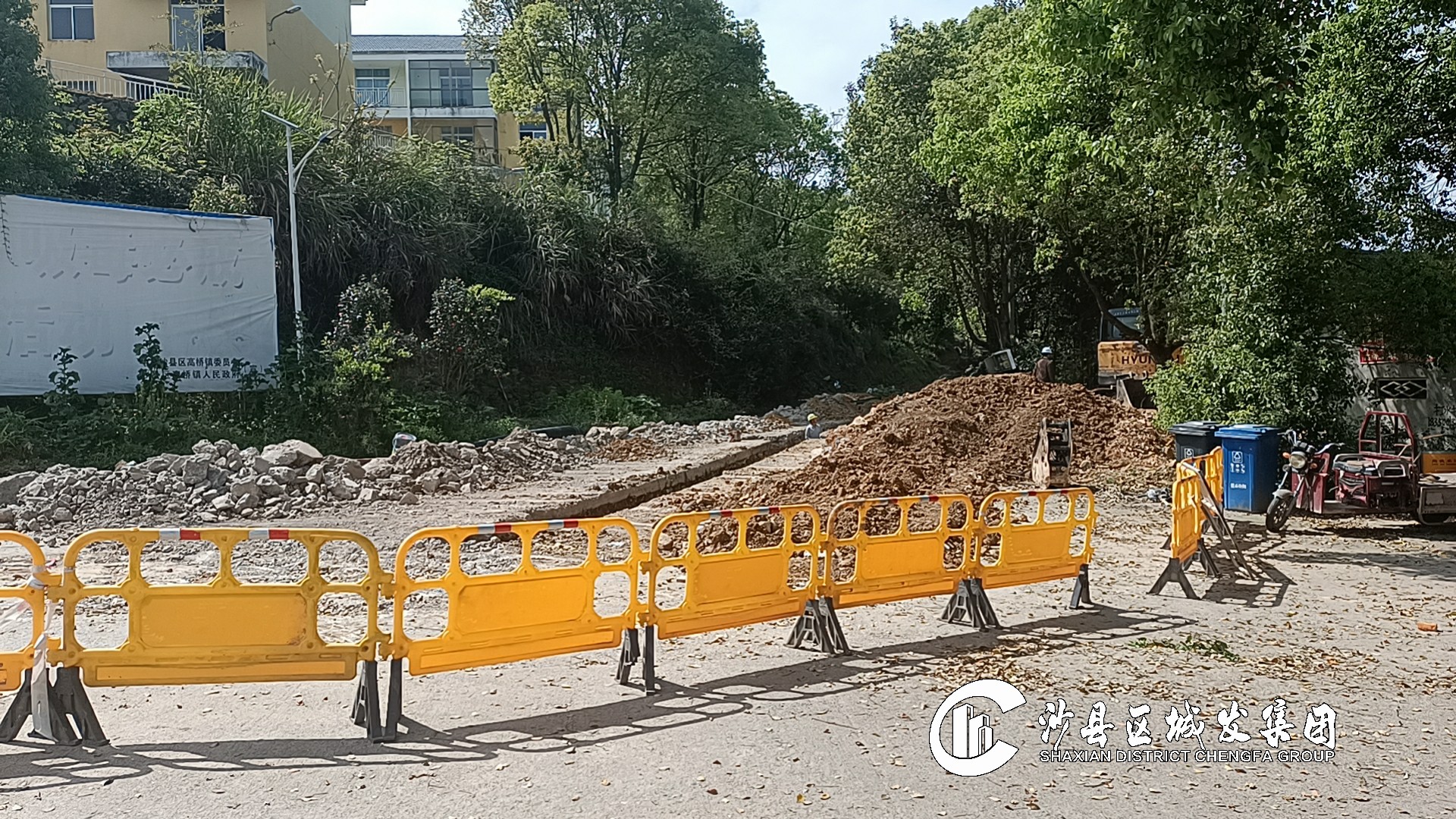

完成中分路横穿雨水口砌筑。完成东天岭1、2区外围人行道基础开挖整平1700平方米,占总量的77.3%。
(4)东天岭3、6区基础设施改造工程

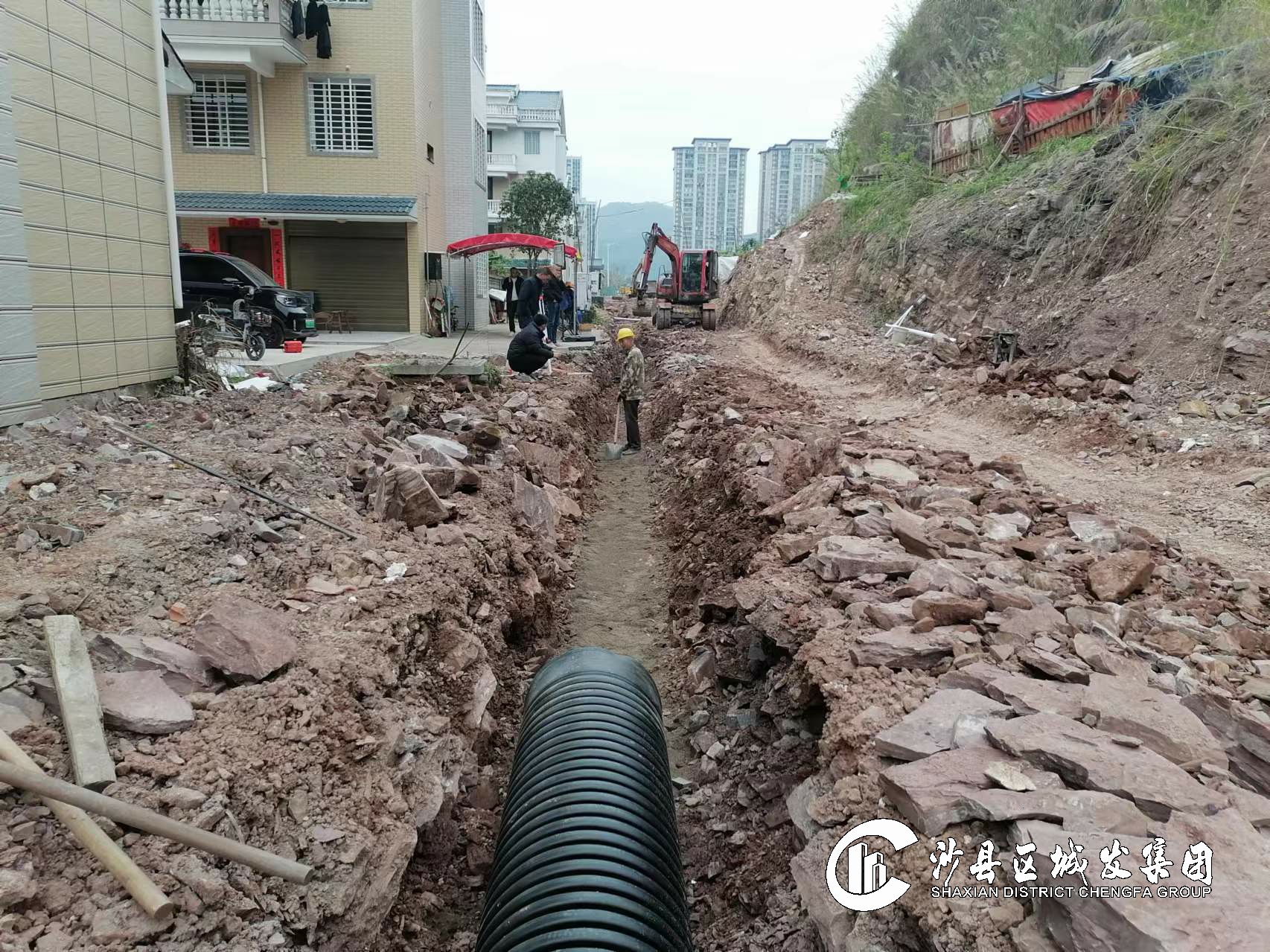

完成东天岭3区靠山边道路污水管道埋设150米,累计完成200米,占总量的69%。完成东天岭6区主路人行道路缘石安装。
2.三明市沙县区东门片老旧小区及基础配套设施改造项目
(1)南侧文昌街商业地块A标
完成A区消防主管道安装、二层外墙刮腻子和地下室隔墙砌筑,屋面开始挂瓦施工。完成B区二层墙砌筑和地下室人防区结构验收,持续推进B区一层地面土方回填。
(2)南侧文昌街商业地块B标
继续推进室内公厕装饰施工。
(3)东大路132#、147#等文物修缮
完成132#第二进屋面挂瓦施工。
3.其他重点项目
(1)三明市消防教育训练中心扩建项目
进入财审阶段。
(2)沙县水南东片区及农村污水处理厂网建设项目
开展高桥镇河道便道清理。
(3)东天岭4、5、6区安置地建设项目
防水保护层全部完成,屋面瓦片施工完成90%,外墙漆完成85%,门窗安装完成80%。
(4)沙县原西山市场旧址提升改造项目
完成场地清理。
(5)沙厦高速公路虬江互通及接线工程(原国道205线A6标段)

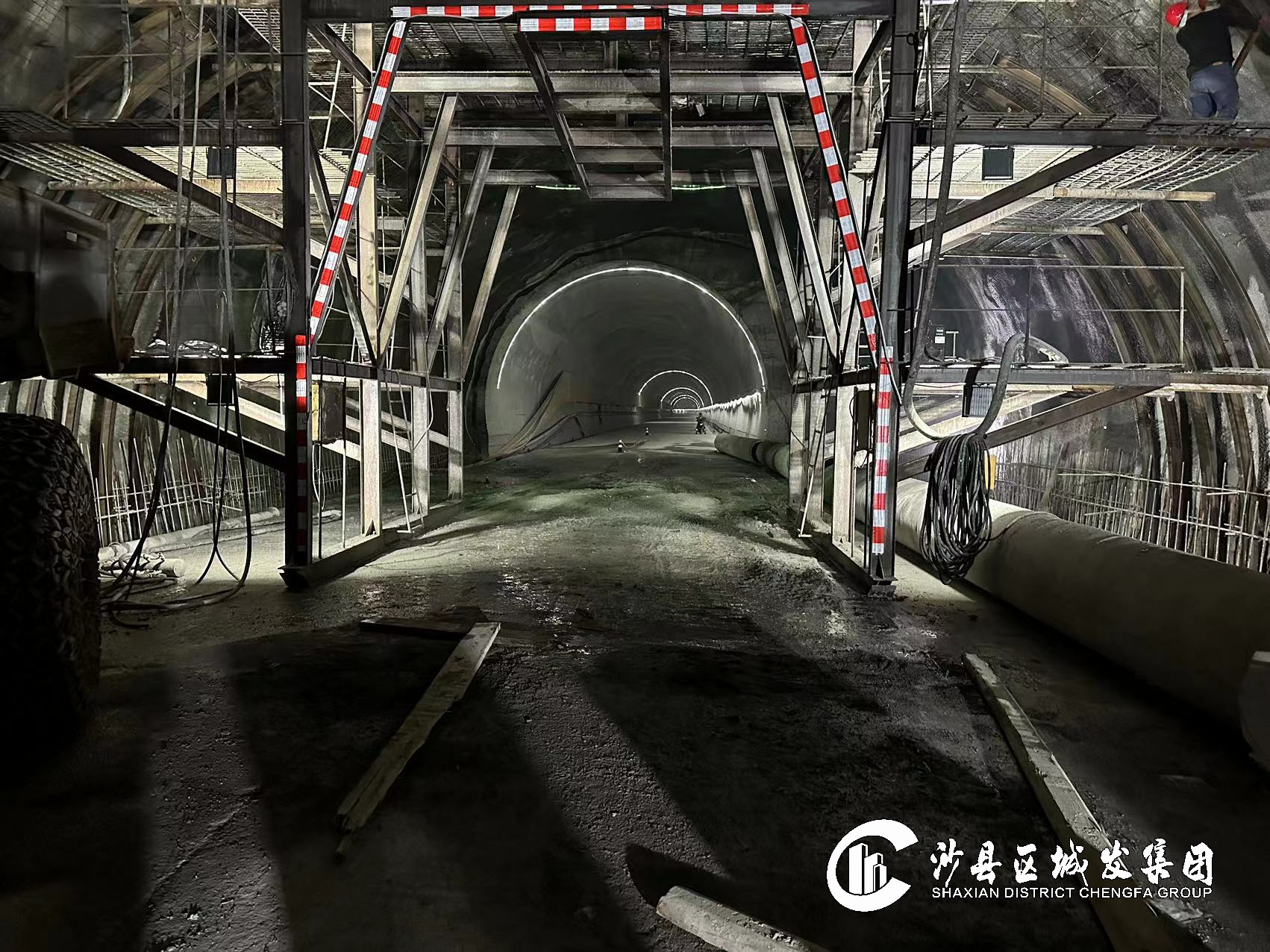

路基挡墙完成280立方米,进行长红大桥左7墩1号块挂篮施工,琅口隧道右洞二衬完成26米。
(6)沙厦高速南阳互通及接线工程
完成1#紧急停车带临时钢拱架安装,锚管加工制作,二衬台车主体结构改造。
(7)三明港沙县港区青州作业区1#-3#泊位工程
改移道路:改移路施工便道完成半幅旧路面破除。
码头平台:现浇面层施工完成420平方米,累计完成100%。排水沟施工完成20米,累计完成96%。
道堆工程:路面结构层(级配碎石、5%水稳)施工完成1000平方米,累计完成99%。现浇面层施工完成2000平方米,累计完成98%。路缘石安装完成150米,累计完成45%。完成停车场植草砖铺设。
土建工程:进行1号门卫房内外墙体粉刷,地磅基础砼浇筑。管理房一层水电预埋及垫层砼浇筑,二层水电预埋及地板砖铺设。配电房电缆沟支架安装及变压器安装。
(8)三个涉铁项目(大洲古渡、金古路至庵下、金泉路)
组织项目部与区住建局对接项目监管系统相关事宜。
(9)省道横五线(S304)沙县际口至官庄段公路改建工程水毁修复项目
勘察单位开展地质详细勘探。继续进行施工图设计、苗木种植工作。
(10)马岩水库淹没区道路复建工程
待水利局明确方案后开展工可行业审查。
(11)沙厦高速公路虬江互通及接线工程交安、机电、绿化标段
基本完成绿化、交安、机电图纸修编工作。
(12)沙县东溪畔溪段河道治理工程
完成领秀华城透水砖铺贴60米。
(13)菌草种养循环综合体项目

进行发酵床及周边地面平整。
未经允许禁止镜像、复制、转载,违者必究
