城发集团项目周报(2024年第十期,总第113期)

日期:2024-04-03浏览次数:3478

1.沙县老旧小区及城区基础设施改造项目

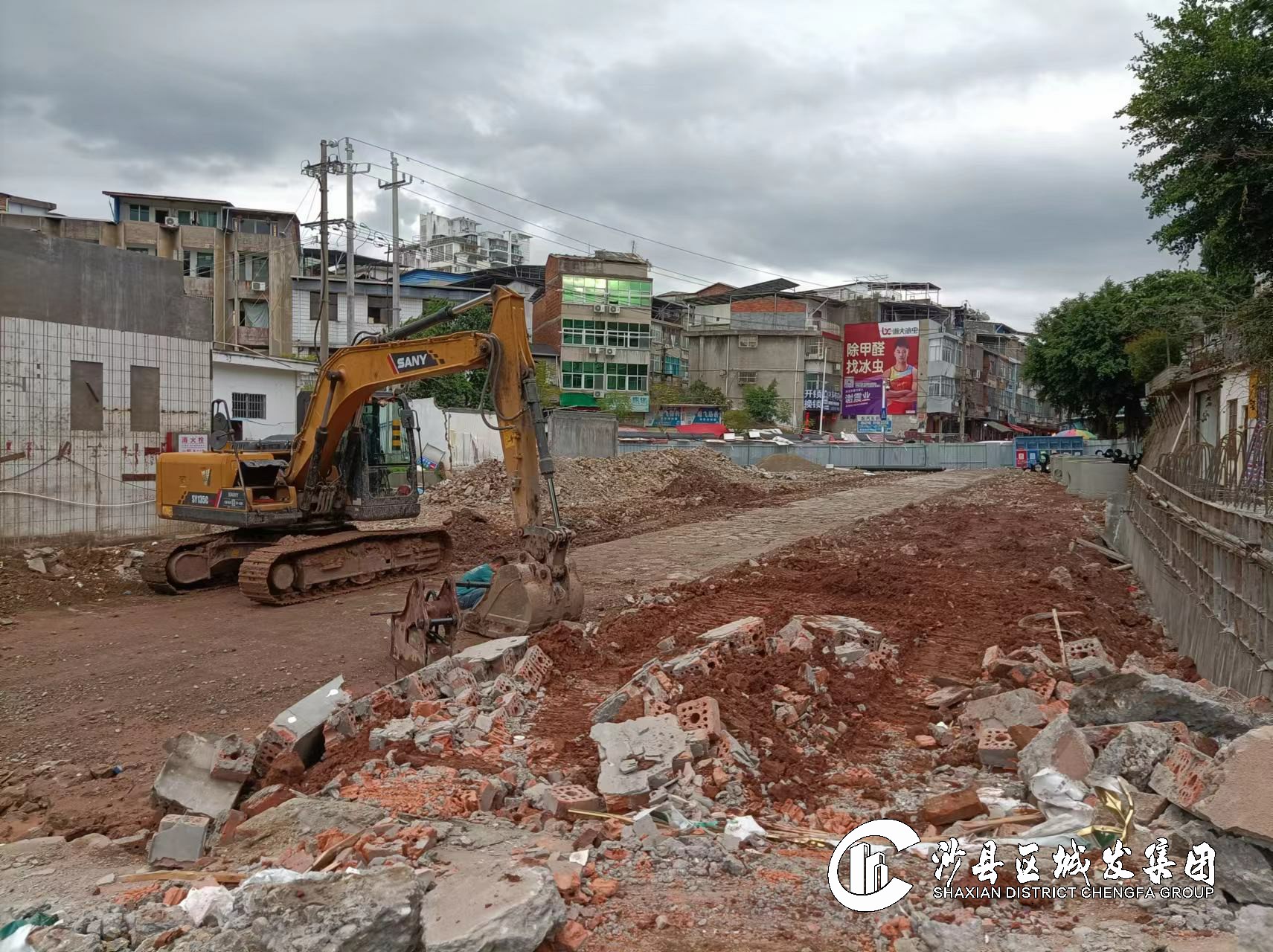

(1)建国路至兴贤坊铁路慢道项目

持续推进C段草皮铺贴、建国市场周边道路东侧段路面沥青铺设。



(2)东天岭1、2区基础设施改造工程

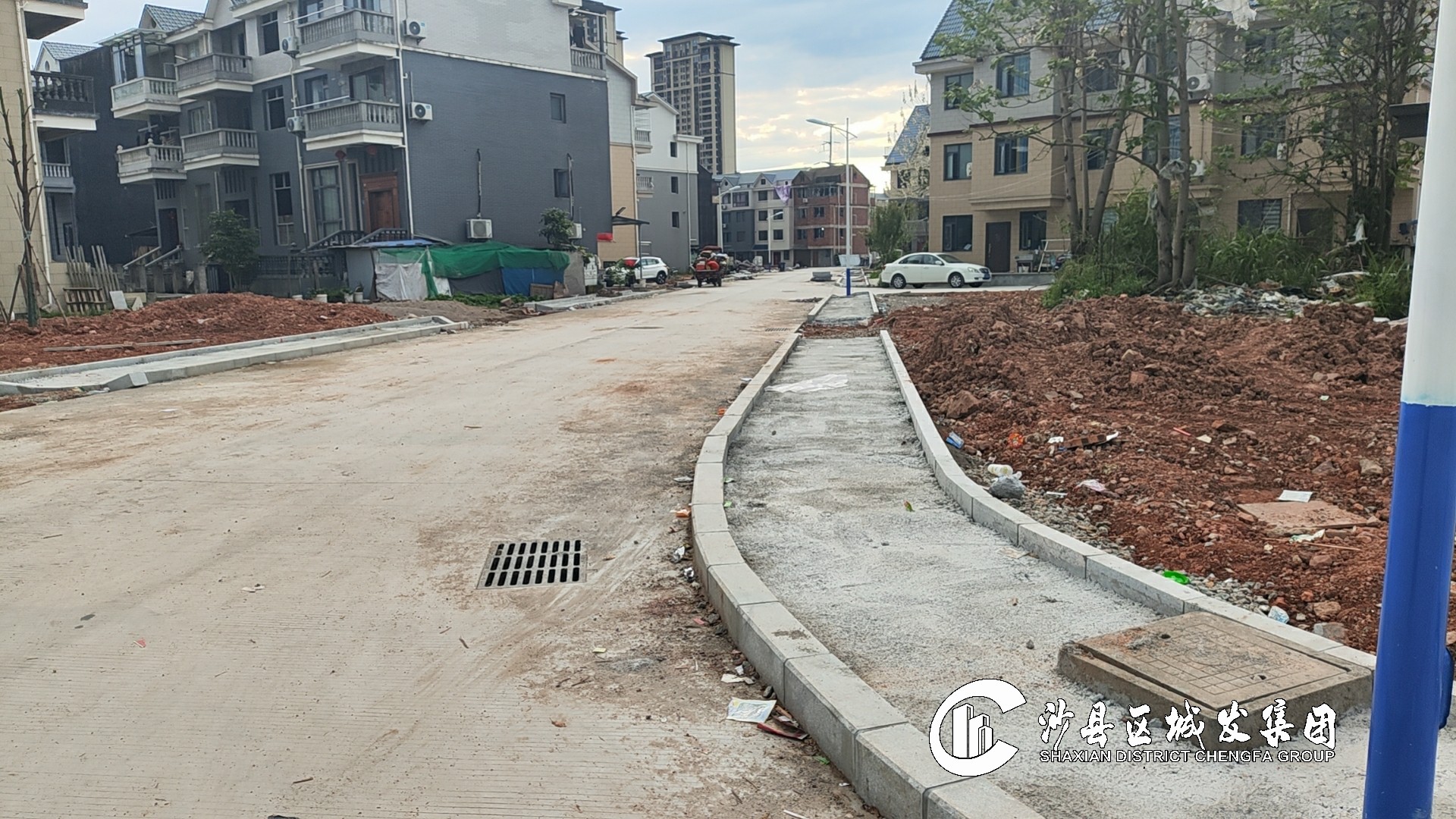

完成中分路水泥稳定层施工。完成东天岭1、2区外围人行道碎石层施工1500平方米,占总量的68.2%。



(3)东天岭3、6区基础设施改造工程

完成东天岭3区靠山边道路污水管道埋设和6区主路人行道垫层施工。



2.三明市沙县区东门片老旧小区及基础配套设施改造项目

(1)南侧文昌街商业地块A标

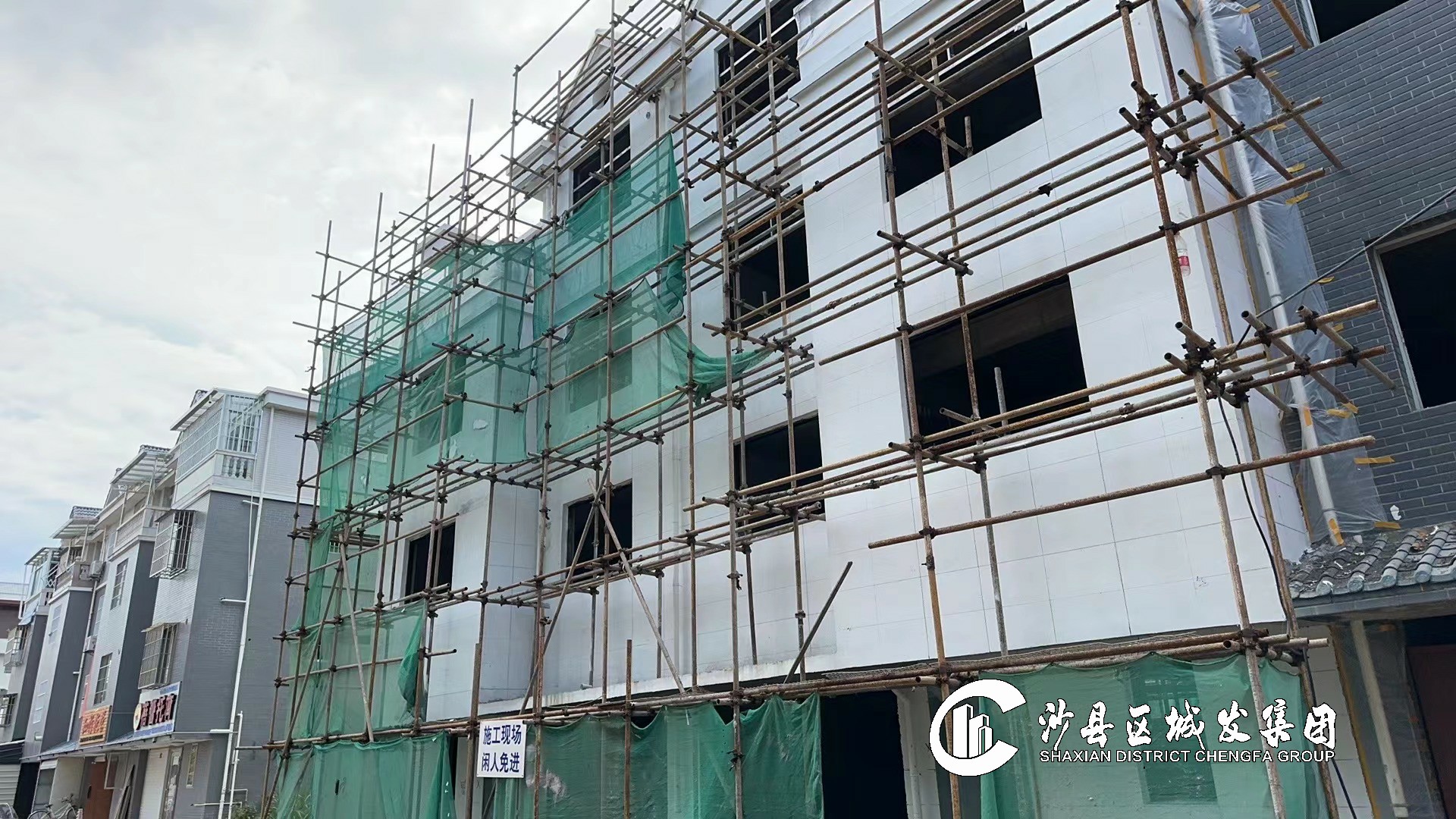

完成B区一层地面土方回填、二层外墙砌筑。持续推进A区屋面挂瓦、外墙装饰柱骨架焊接。



(2)南侧文昌街商业地块B标

持续推进室内公厕墙面和地面铺贴。



(3)东大路132#、147#等文物修缮

完成132#、147#封火墙粉刷。持续推进132#第一进屋面挂瓦、147#第一进框架安装。



3.其他重点项目

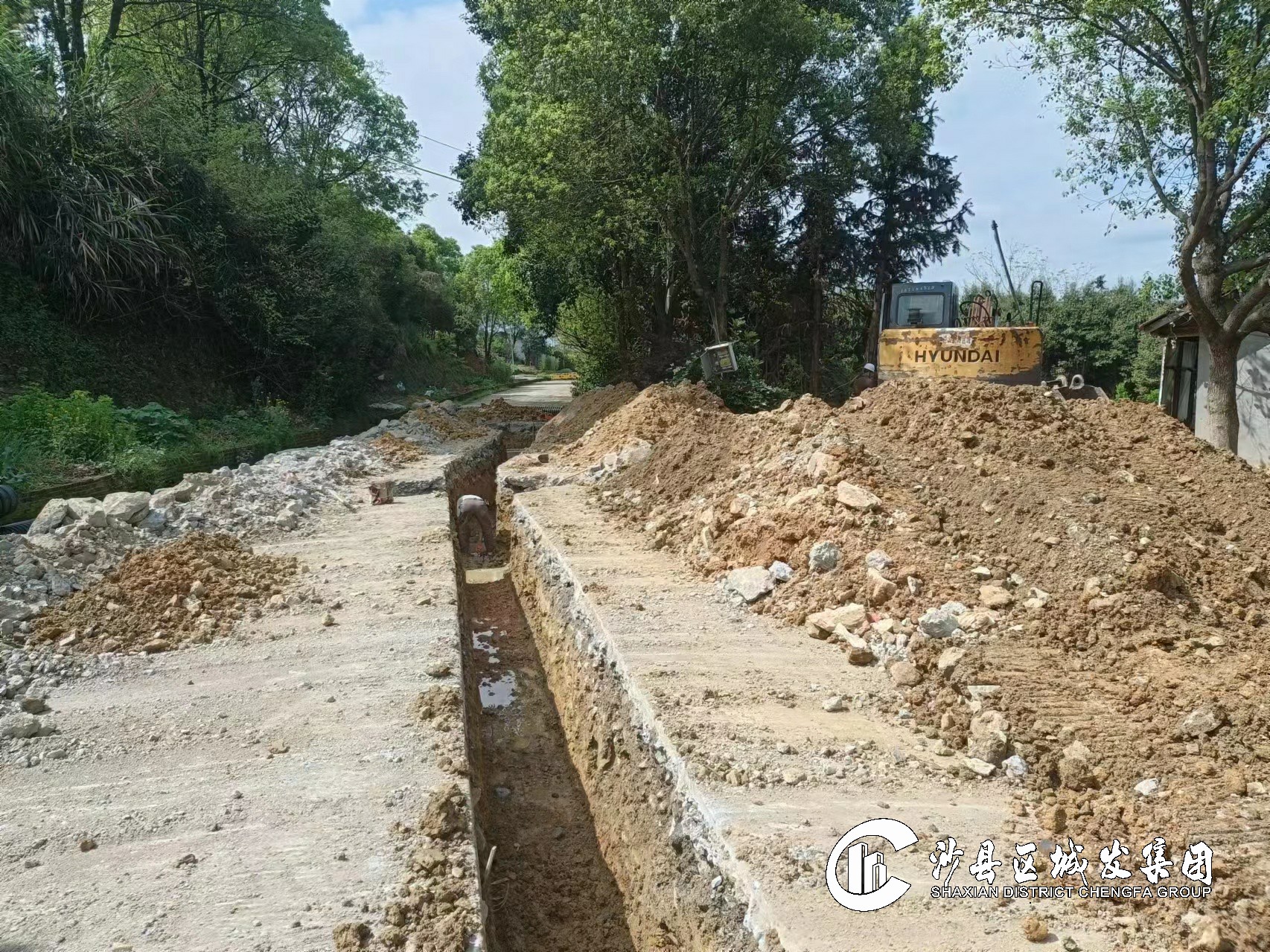

(1)沙县水南东片区及农村污水处理厂网建设项目

完成高桥镇明洋山污水处理站回填。



(2)东天岭4、5、6区安置地建设项目

屋面瓦片施工完成95%,外墙漆完成90%,门窗安装完成85%。



(3)沙县原西山市场旧址提升改造项目

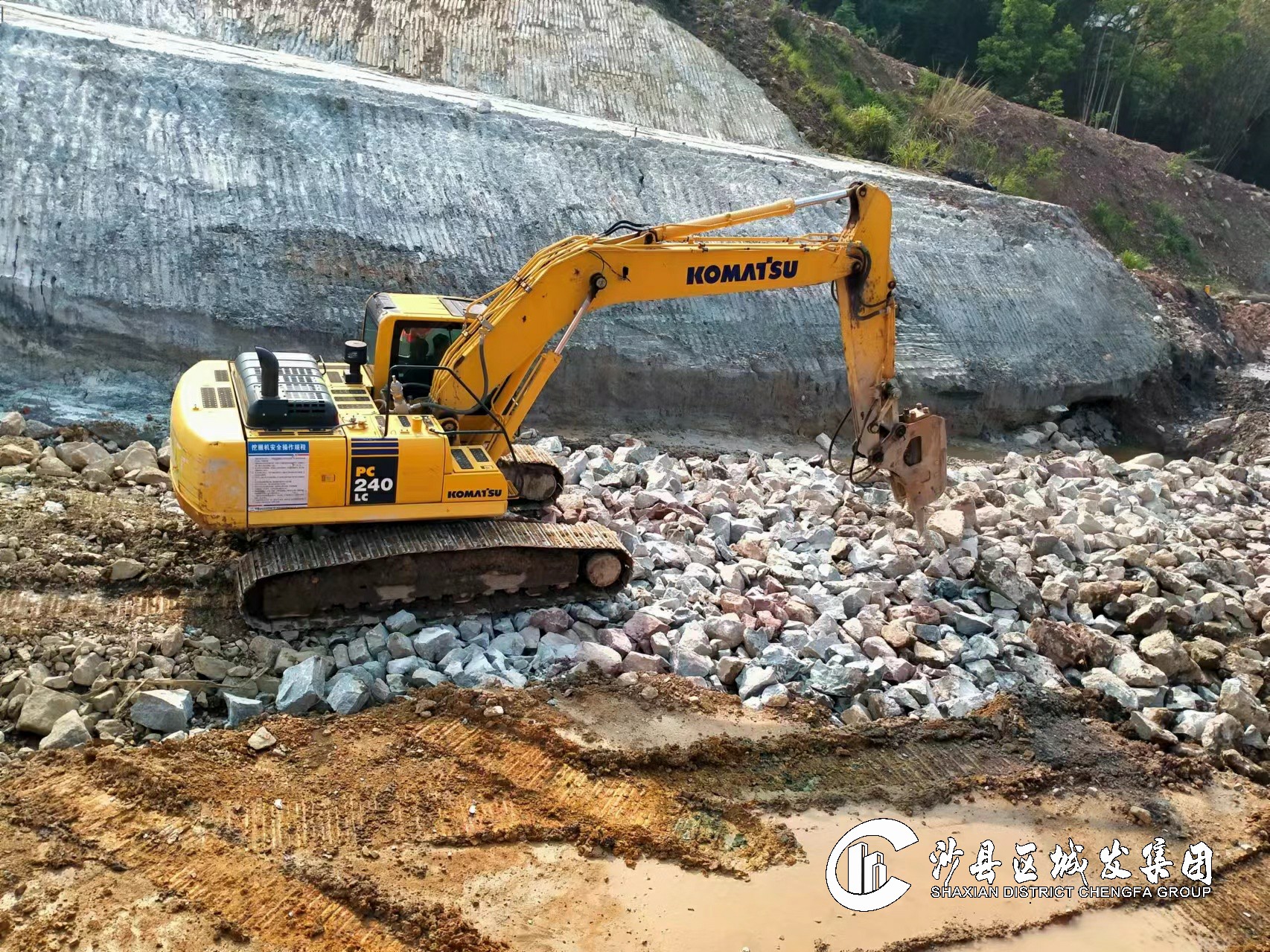

路基开挖清理完成50%。



(4)沙厦高速公路虬江互通及接线工程(原国道205线A6标段)

完成长红大桥右8墩1号块挂篮拼装。进行长红大桥左7墩1号块挂篮施工,琅口隧道右洞二衬完成20米。

本周完成产值100万元,累计完成产值11397万元,完成总产值的41.7%。



(5)沙厦高速南阳互通及接线工程

完成13米塌腔体复喷至饱满,安装临时钢拱架,挂网锚杆与锚管注浆。完成二衬台车模板洞外改装打磨,目前二衬台车在洞内拼装。

完成1#紧急停车第一模防水板的搭设及二衬钢筋安装。



(6)三明港沙县港区青州作业区1#-3#泊位工程

改移道路:进行改移路施工便道右幅路基土方开挖及软基换填。

码头平台:完成集水池砼封底和排水沟施工。

道堆工程:完成地磅周边砼浇筑。进行绿化带及1号花池路缘石安装,2号花池围栏基础砼浇筑。

土建工程:进行1号门卫房干挂石材安装,内墙墙体装修及水电预埋。进行地磅墙身砼浇筑,配电房设备安装,管理房一层地板砖铺设,管理房及配电房周边散水及排水沟施工,围墙栏杆安装。



(7)三个涉铁项目(大洲古渡、金古路至庵下、金泉路)

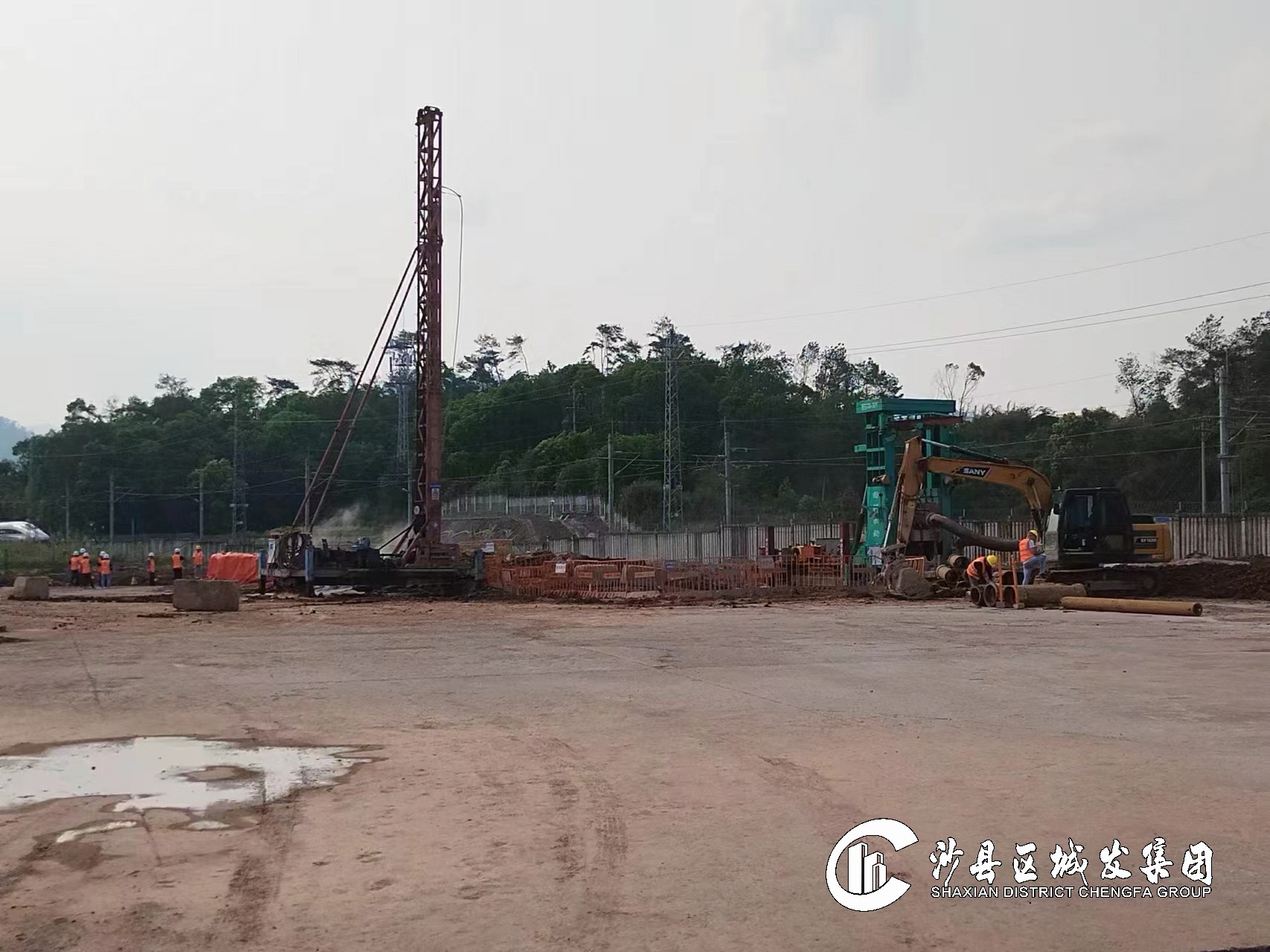

完成金泉路二期(大里程)用地的批复。进行金泉路12号墩场地平整,临时用电组装,旋挖机进场拼装。




(8)沙县凤岗大桥及接线工程

立项材料已通过省发改委初审,相关立项组卷文件更新并报省发改委过会研究。


(9)马岩水库淹没区道路复建工程

正在编制工程可行性研究报告。


(10)沙厦高速公路虬江互通及接线工程交安、机电、绿化标段

组织相关单位对绿化、交安、机电图纸进行初稿核对优化。


(11)沙县东溪畔溪段河道治理工程

完成领秀华城透水砖铺贴100米。



(12)沙县东溪支流畔溪安全生态水系建设项目

完成长富公园部分园路花岗岩铺贴,园内绿化种植。
