城发集团项目月报(2025年8月)

日期:2025-09-15浏览次数:37

1.兴贤坊及周边街巷海绵化工作项目(一期)

完成雨水管埋设,地面碎石垫层铺设,停车场路缘石安装。



2.沙县东门古街海绵化改造项目(一期)

完成停车位透水石材铺贴950平方米。

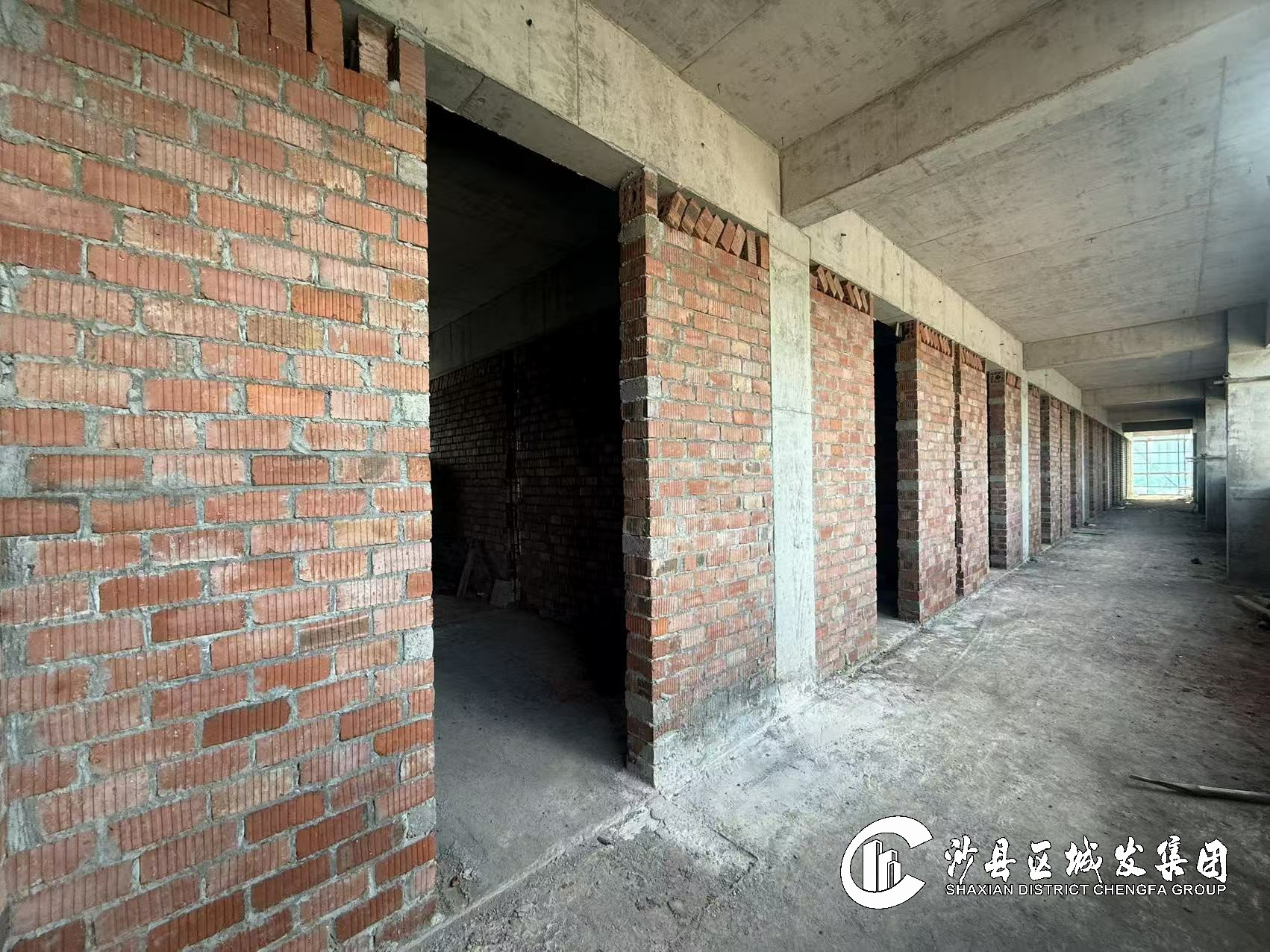

3.沙县城南初级中学学生食宿楼建设项目

完成食宿楼五层砖砌体工程,完成消防水池试水试验。



4.沙县双山花园西侧A地块周边路网工程

完成A线道路二层水稳层铺设,B线道路沥青面层铺设。



5.海峡两岸(三明)应急消防处置能力提升数字孪生赋能基地建设项目

 完成地下室施工,上部结构三层底板浇筑施工,三层墙柱模板安装固定施工。

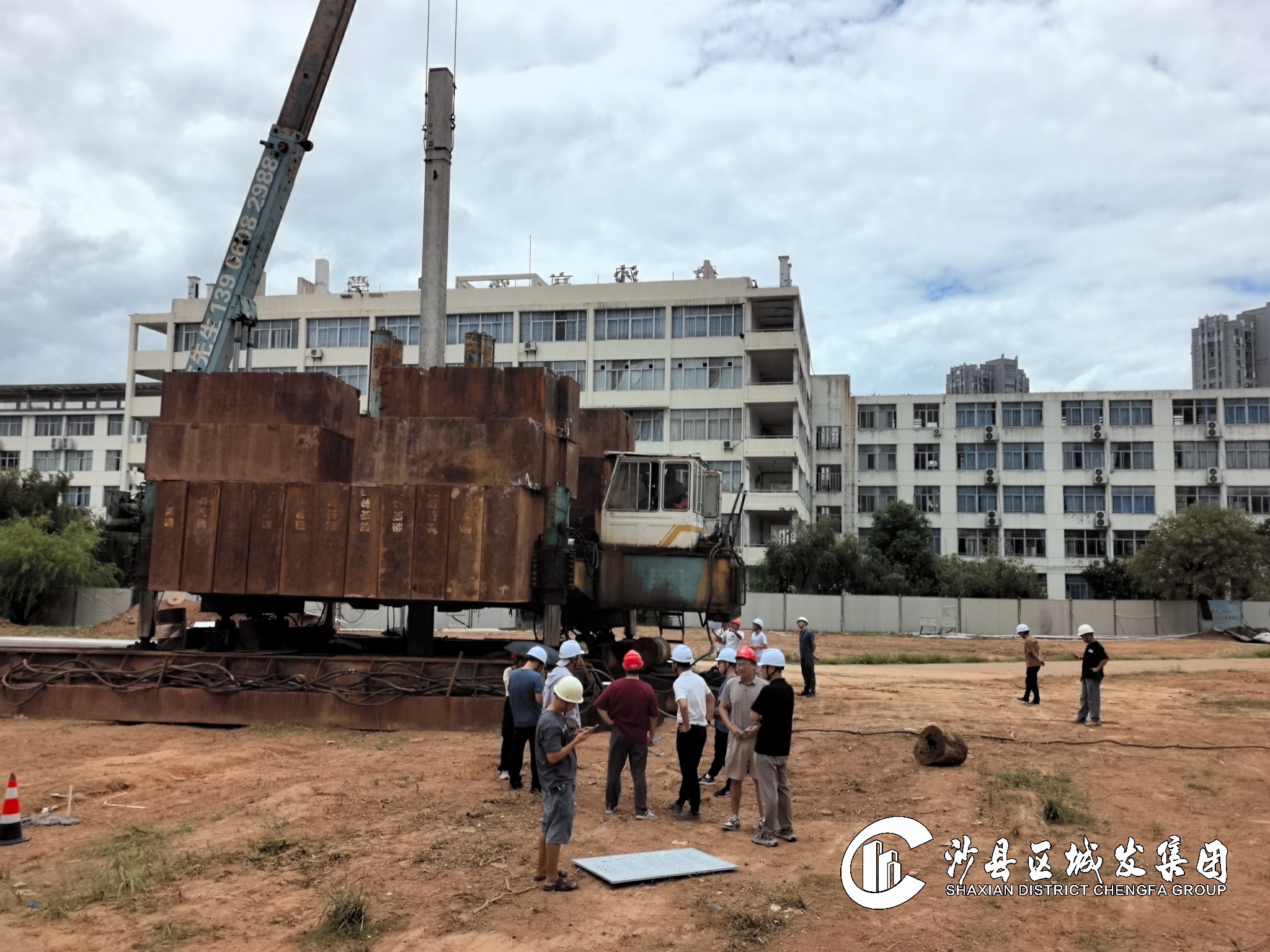

6.金沙中学食宿楼建设项目

完成1#、51#、78#试桩完成后进行静载试验,试验合格。完成西北侧约80米路基开挖,管道施工,水稳层浇捣,养护。

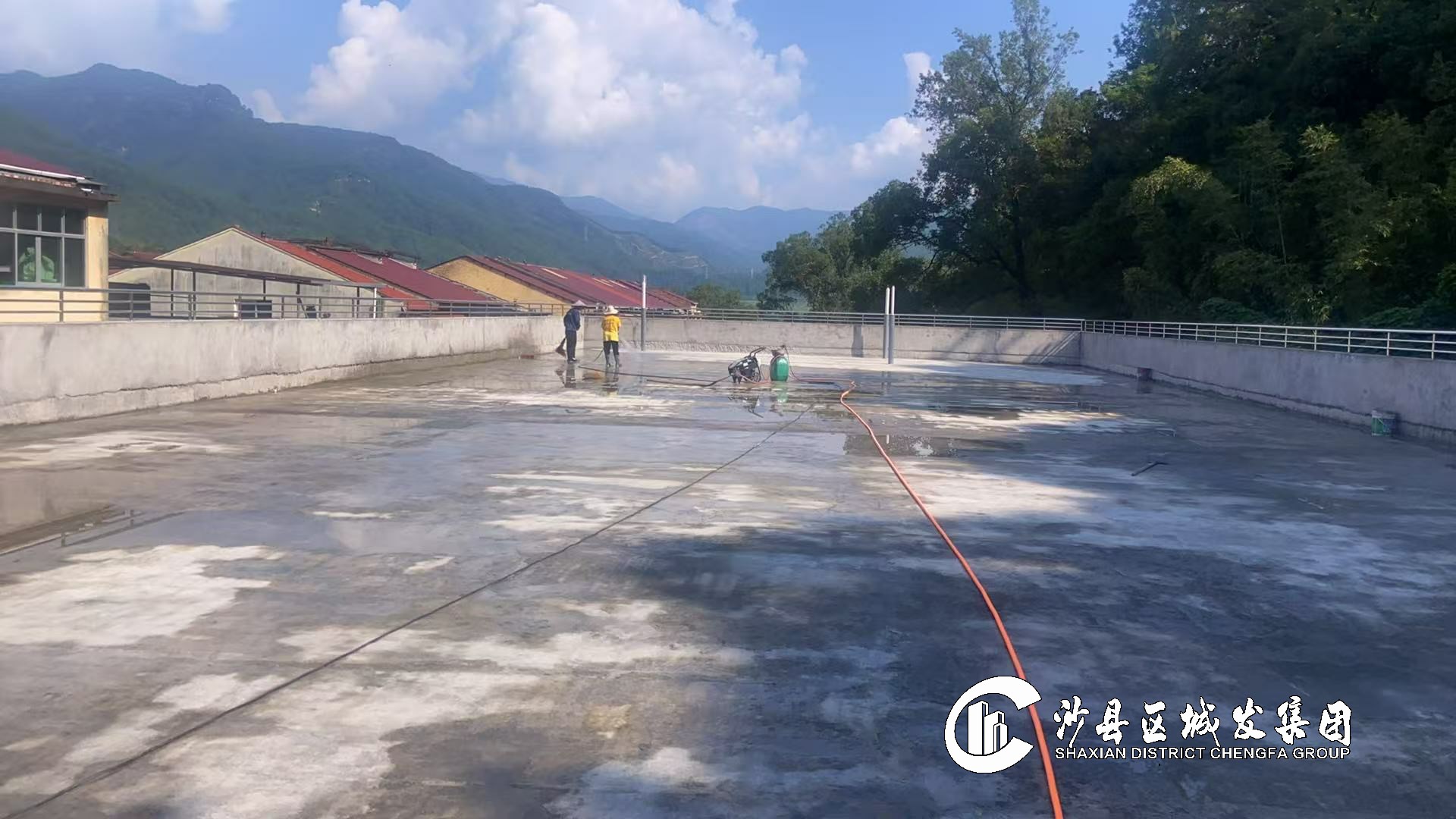

7.沙县区俞邦小吃制作体验展示中心项目(消防工程)

完成屋面防水楼板清洗。

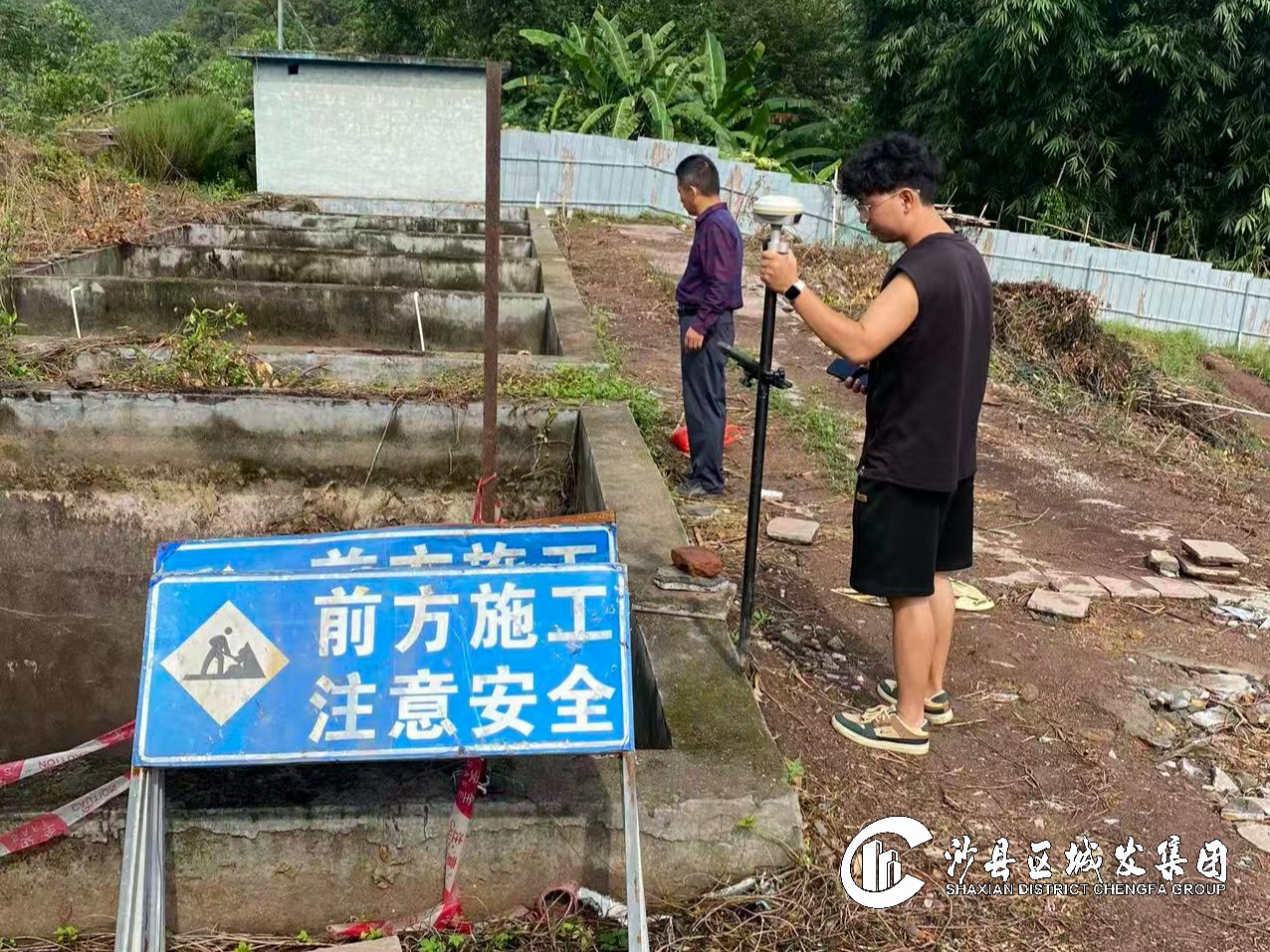

8.沙县水南东片区及农村污水处理厂网建设项目

完成富口镇污水提升泵站安装,开展青州镇污水处理站场地平整。

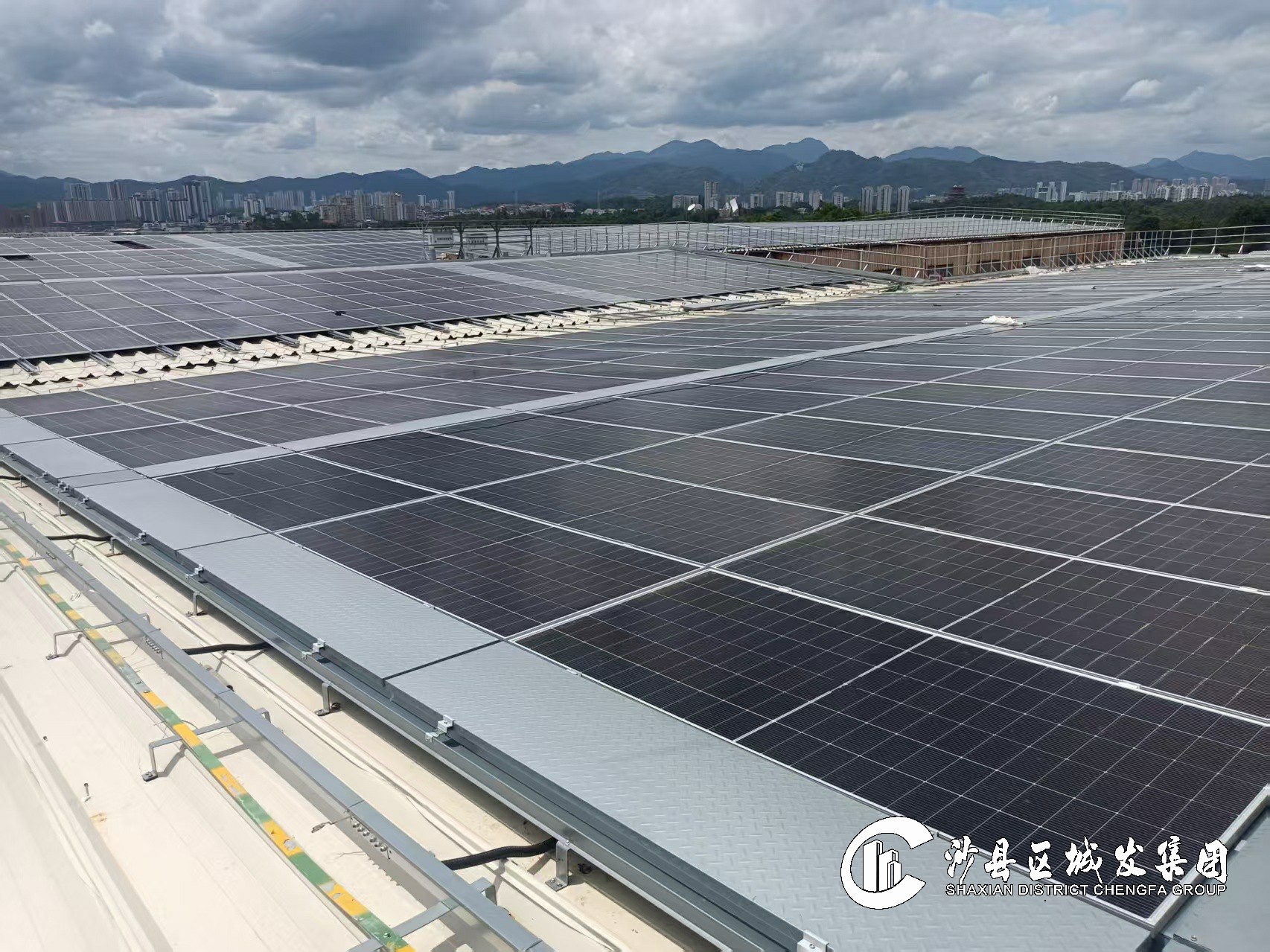

9.沙县区整体推进屋顶分布式光伏项目(一期)A标段

完成职工文体中心、智慧停车中心、污水厂并网基础,厦工站点加固完成40%,面积8000平方米。

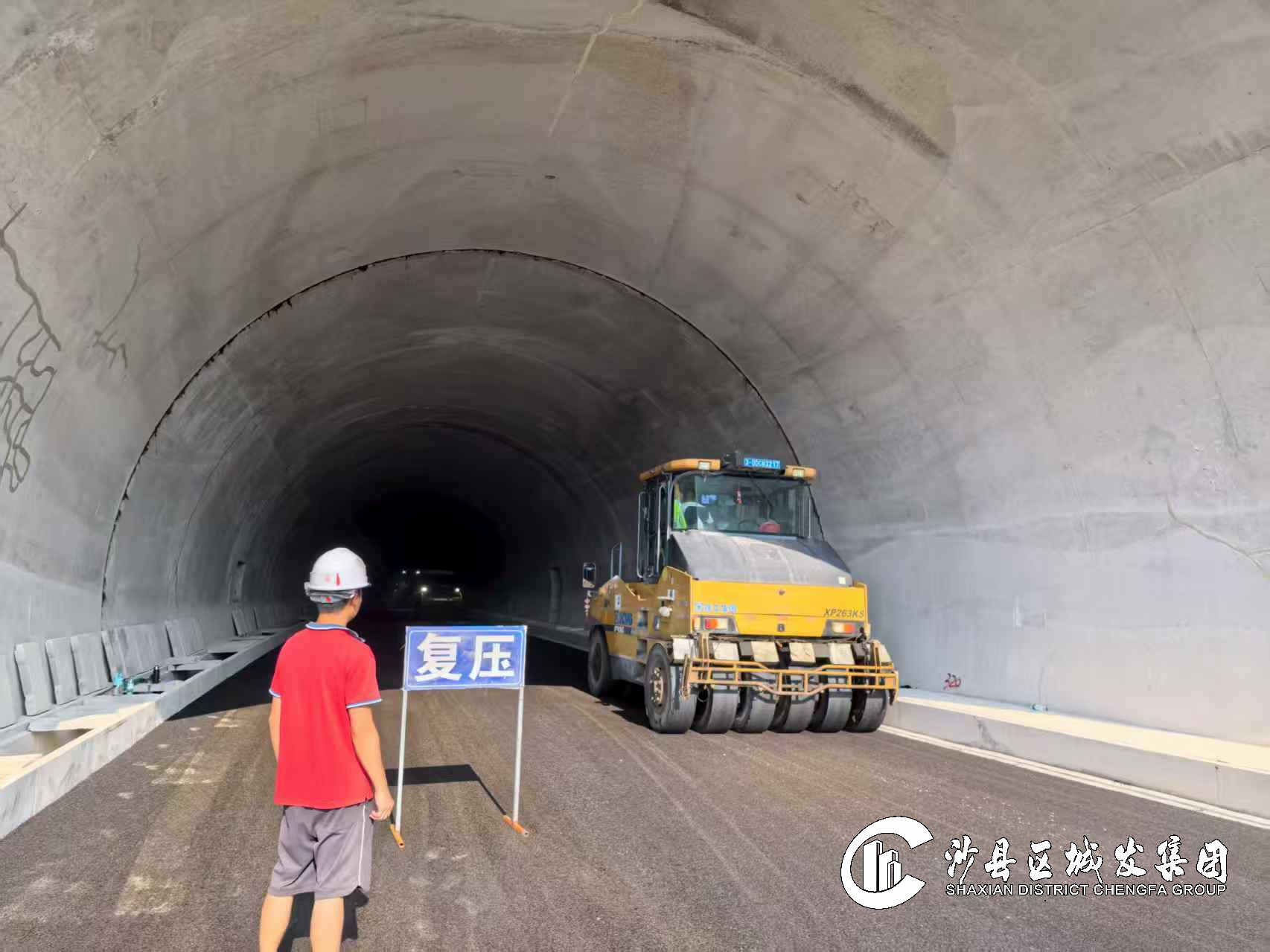

10.沙厦高速公路虬江互通及接线工程(原国道205线A6标段)

施工完成沥青路面4907平方米。



11.沙厦高速公路南阳互通及接线工程

路基挖方累计完成总量的93.2%,填方累计完成总量的91.44%。

挡墙累计完成总量的89.9%。

绿化累计完成总量的37.29%。

涵洞累计完成总量的93%。

护脚累计完成总量的91%。

截水沟累计完成总量的97.72%。

拱形骨架累计完成总量的34.91%。

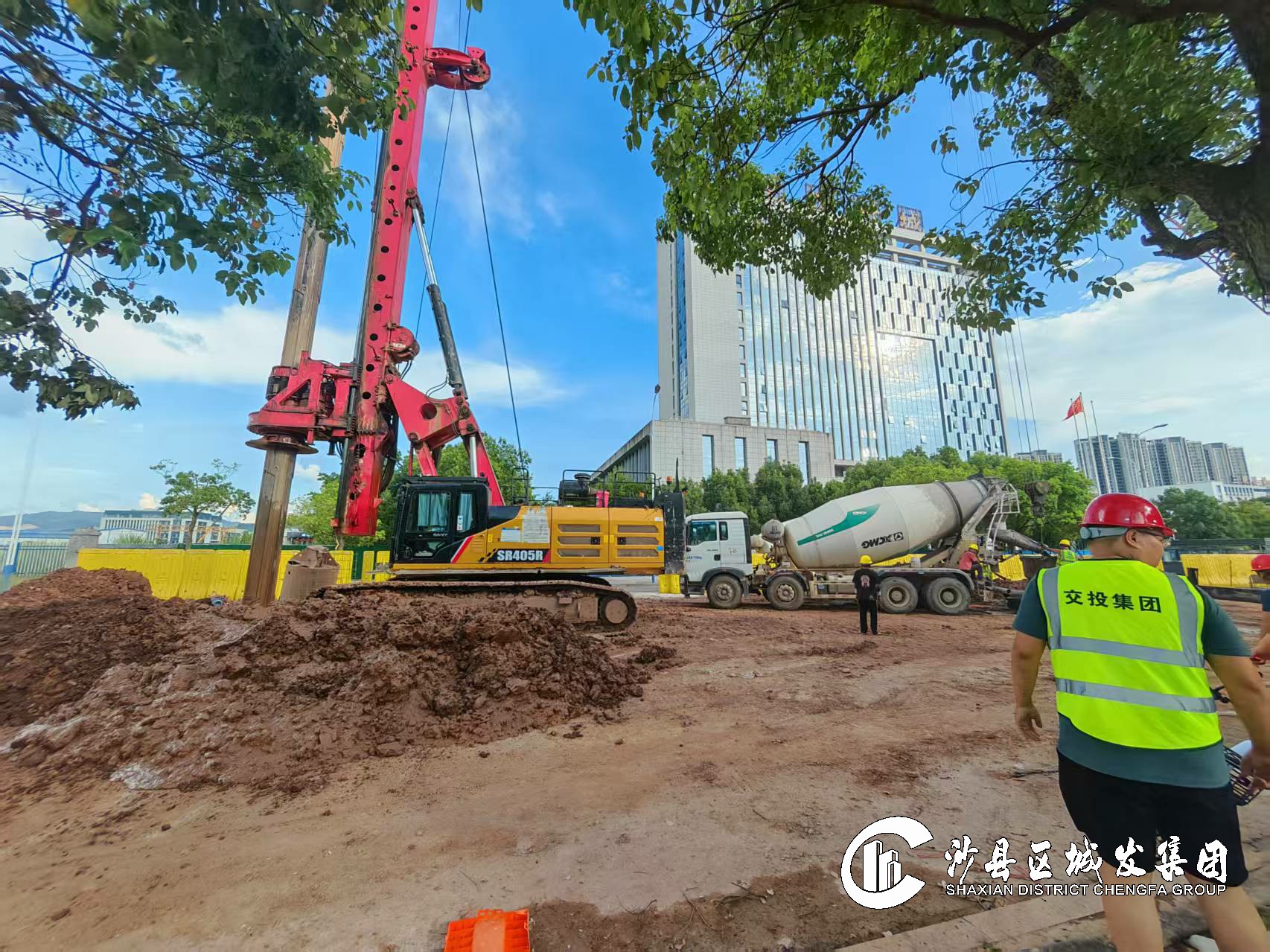

12.三个涉铁项目(大洲古渡、金古路至庵下、金泉路)

完成金泉路非涉铁段11#墩-5#墩共计21根桩,大里程便道修筑。

完成金泉路涉铁段12#墩下承台钢筋除锈、凿毛等前期工作。

完成对金泉路铁路第三方监测测点验收。

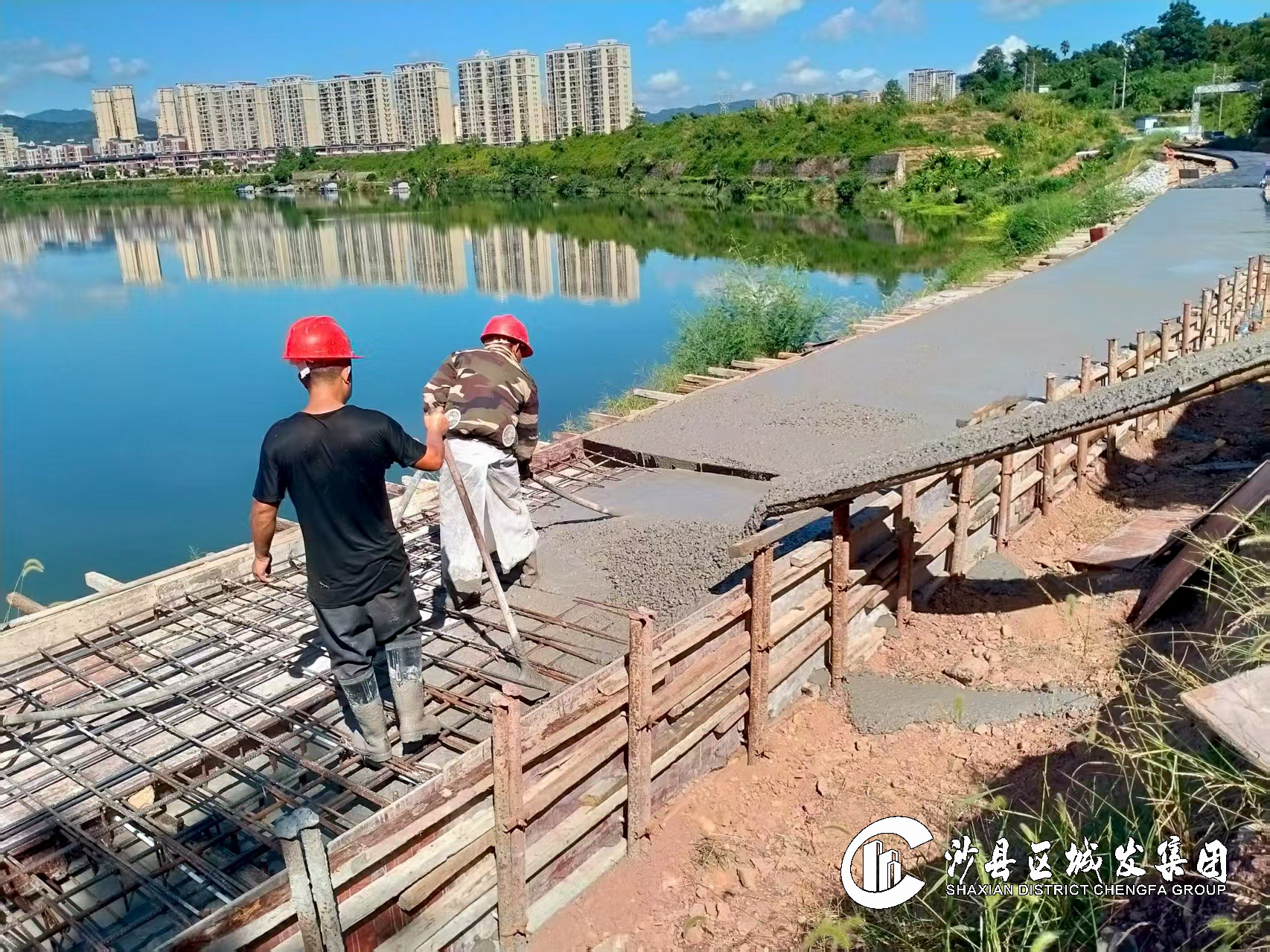

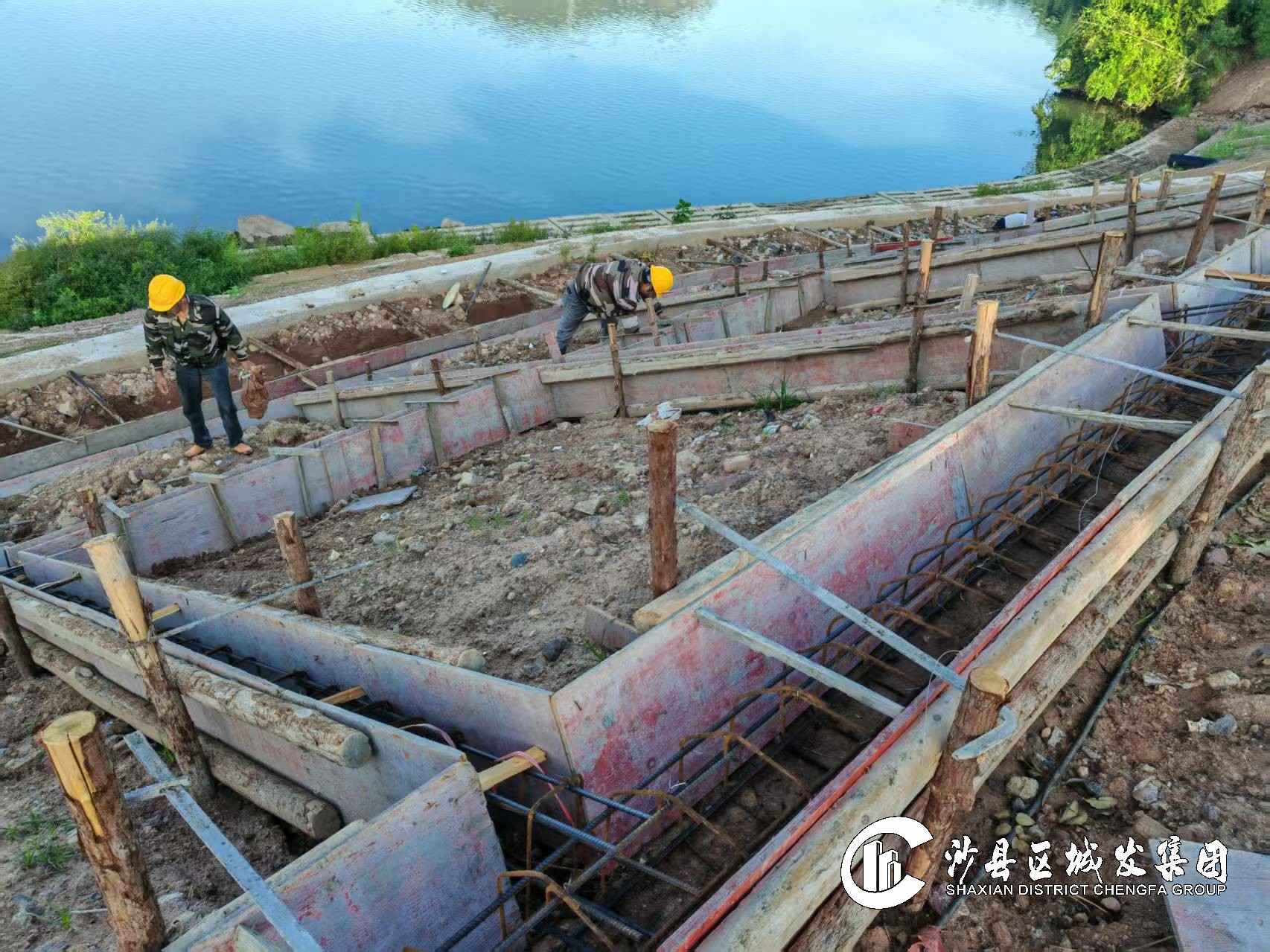

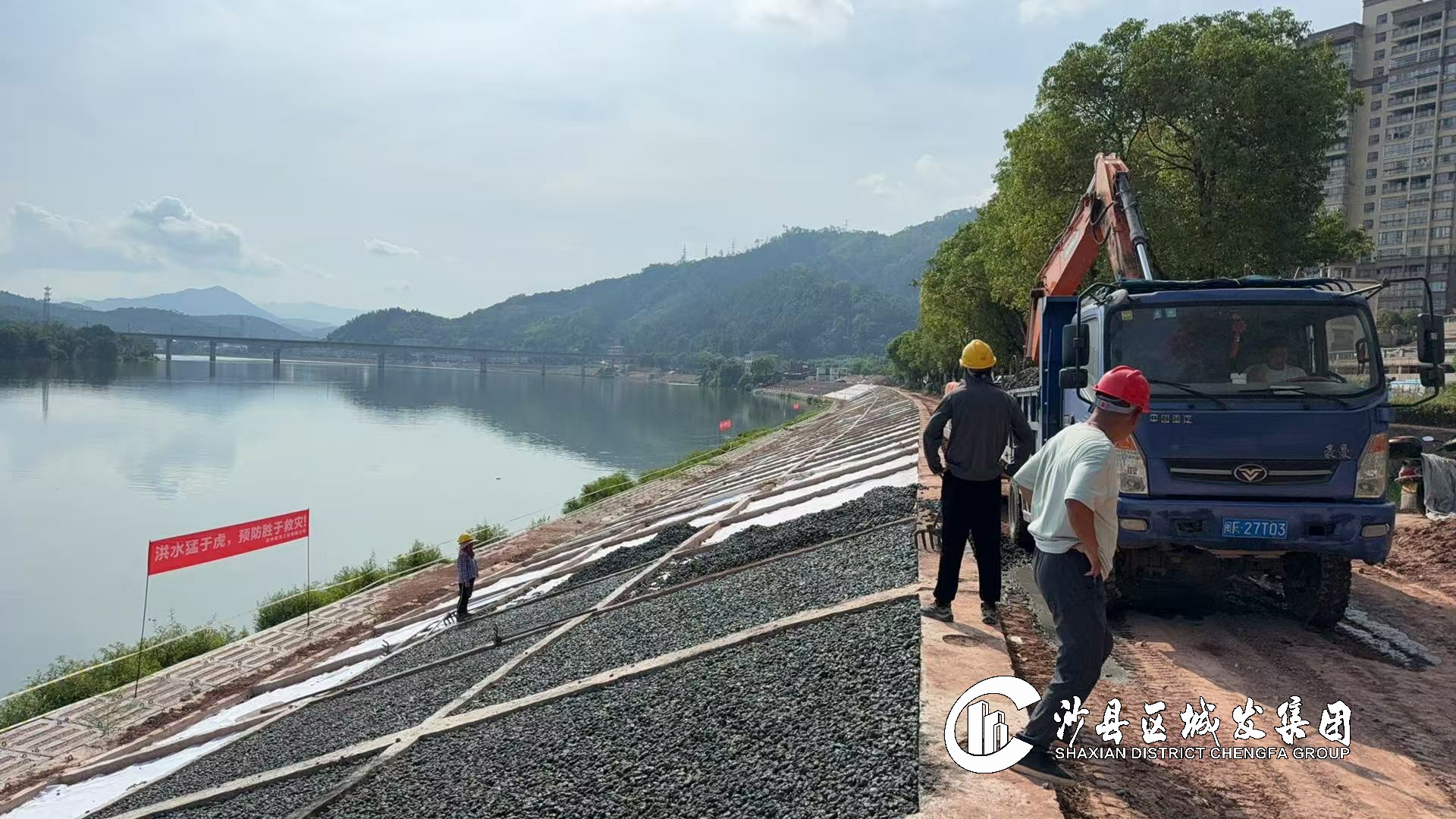

13.闽江干流防洪提升工程(三明段)沙县项目

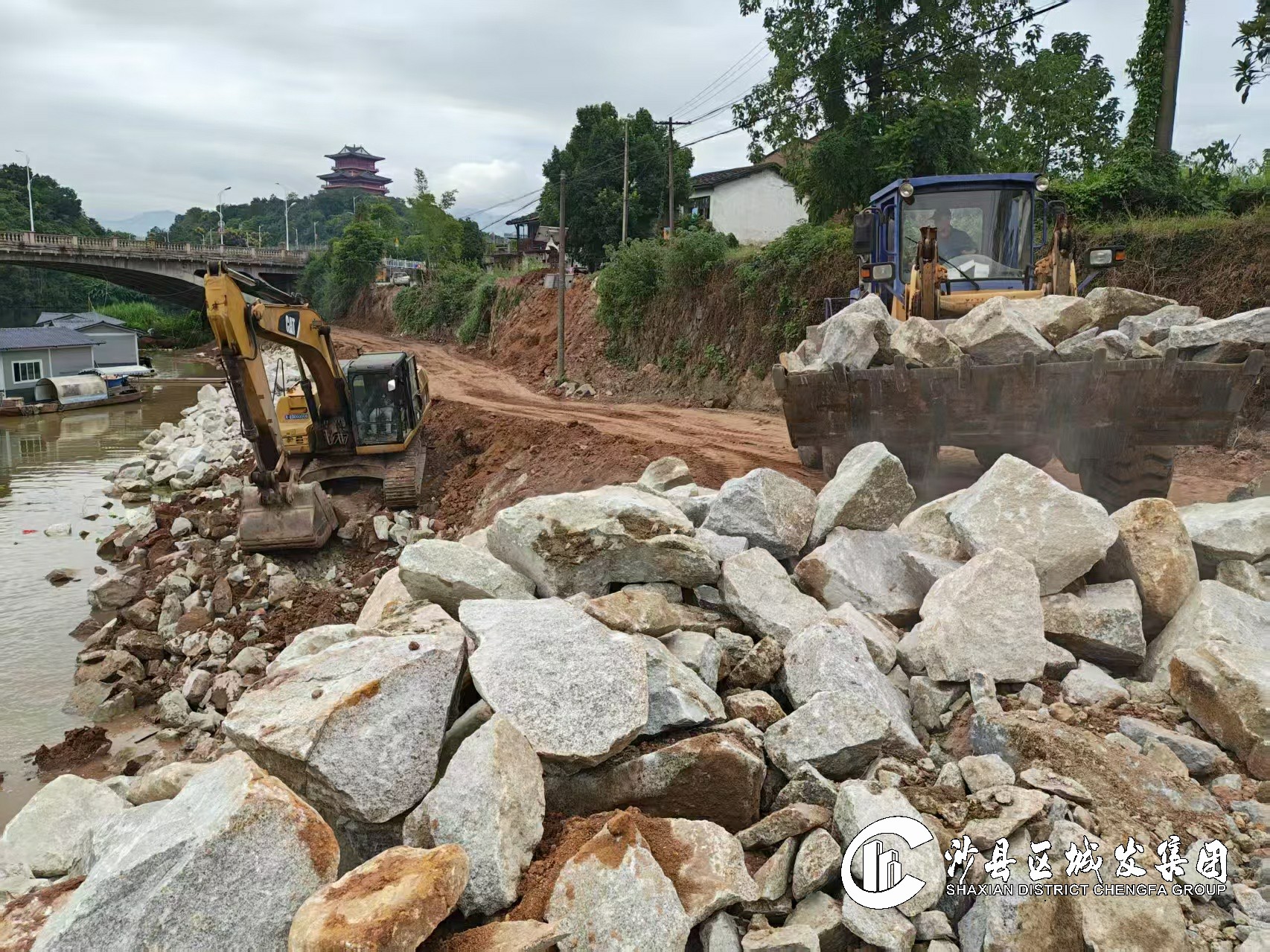

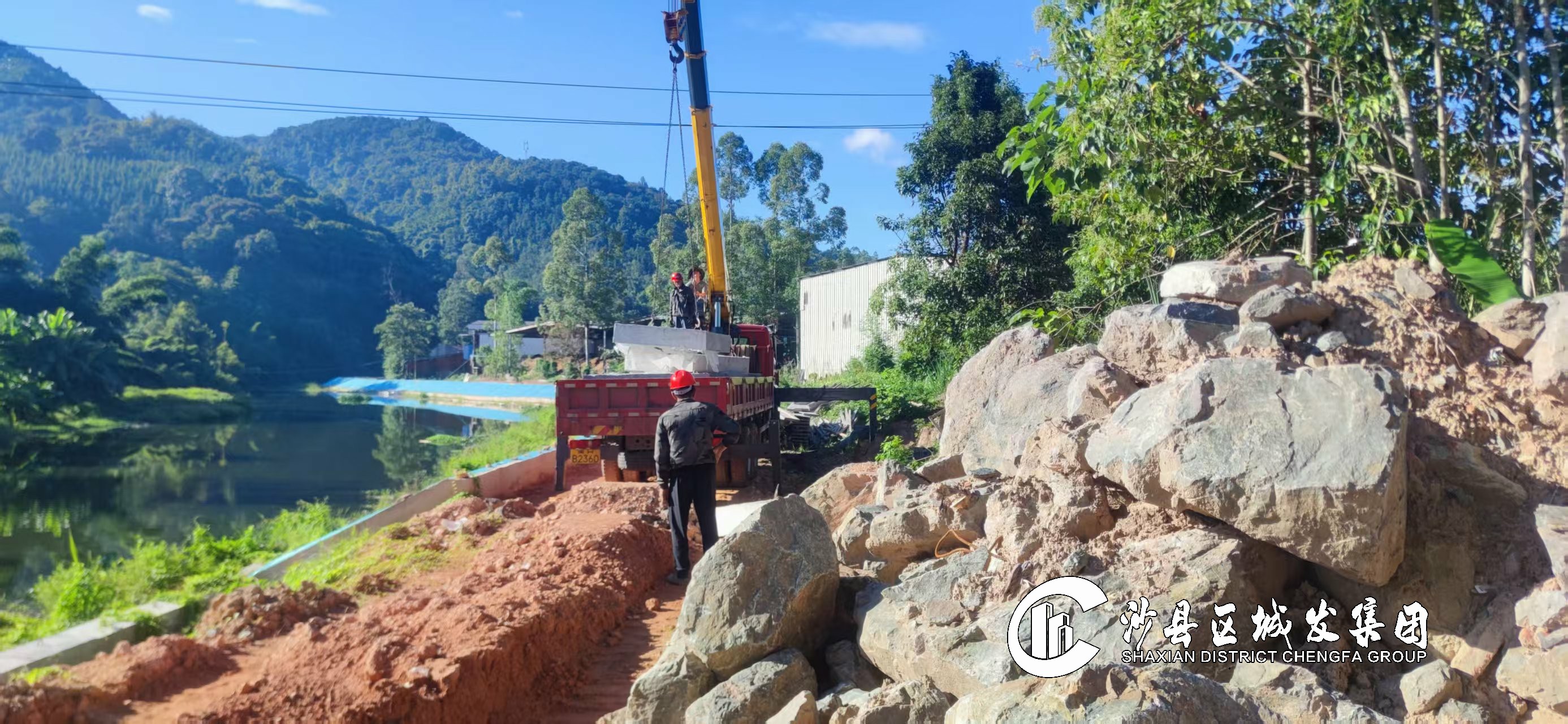

古县堤段:完成C25钢筋砼冠梁270米,穿堤管土方开挖270米m,C25预制栅栏板浇筑480米。



青州镇堤段:完成马铺溪段左岸框格梁浇筑100米,现浇生态护坡510米,背水面挡土墙土方开挖100米。




高砂镇堤段:完成高砂段左岸C25框梁砼浇筑350米,现浇生态砼护坡70米。



虬江街道堤段:完成粘土回填450立方米,钢筋砼框梁150立方米,C20砼挡墙65立方米,生态砼护坡7300平方米。



东溪文庙堤段:完成107米高程以下护坡框格梁浇筑90米,高程以下现浇生态砼护坡680米,C25砼预制块护脚浇筑210米,厂房段重力式挡墙墙身施工100米。



东溪河口段:完成东溪河口右岸C25钢筋砼挡墙2层墙身140米、3层墙身270米、4层墙身270米。M25砂浆锚杆130根。
