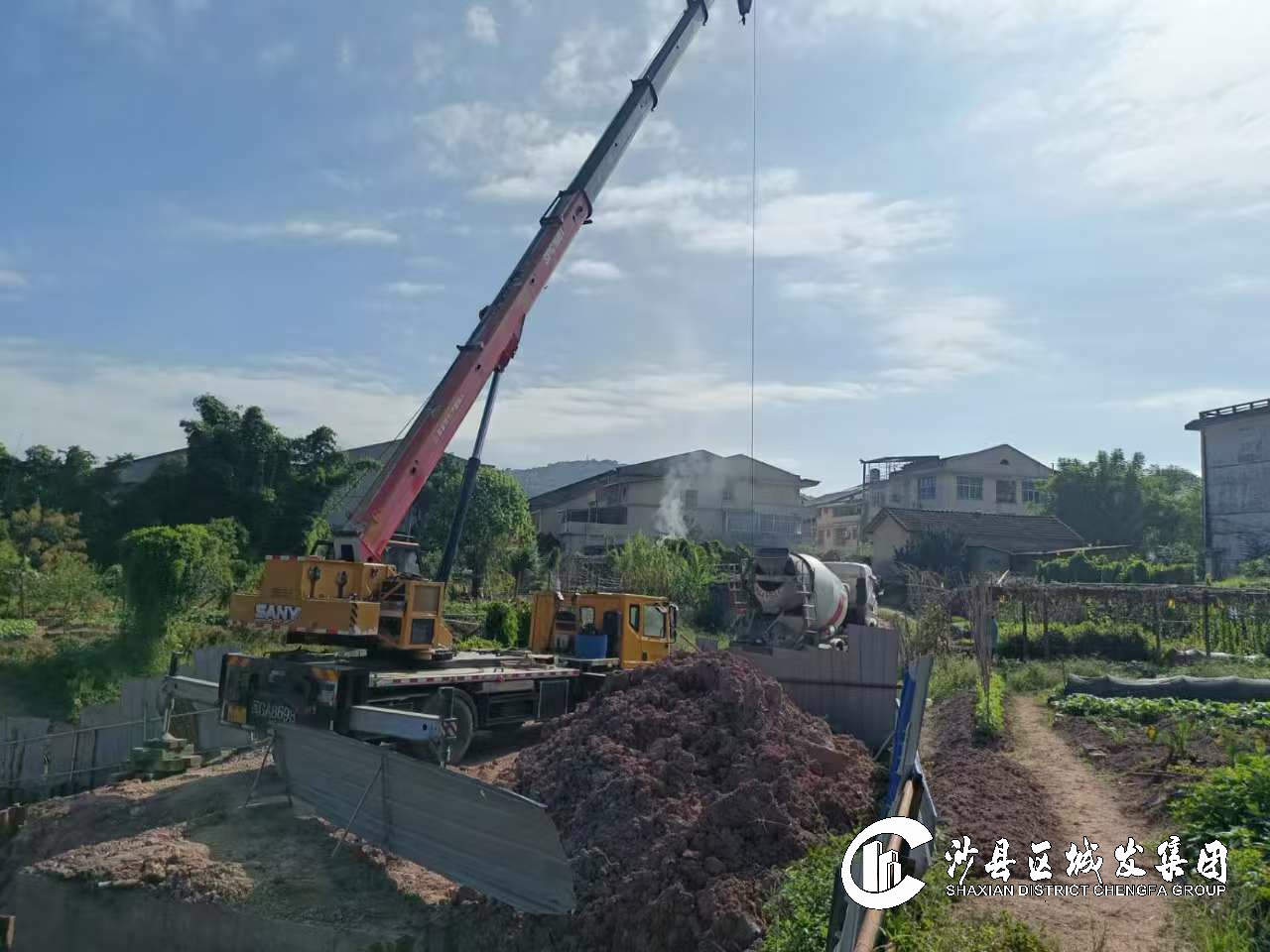

1.兴贤坊及周边街巷海绵化工作项目(一期)
完成停车场透水垫层浇筑,停车位植草砖铺贴。
2.沙县城南初级中学学生食宿楼建设项目
完成食宿楼砖砌体。
3.海峡两岸(三明)应急消防处置能力提升数字孪生赋能基地建设项目
完成地下室施工,上部结构六层底板浇筑施工,六层墙柱浇筑施工。
4.金沙中学食宿楼建设项目
完成桩基施工,静载施工开始检测,地下室土方开挖。
5.沙县区俞邦小吃制作体验展示中心项目(消防工程)
室外场地平整完成70%,屋面防水完成40%。
6.沙县水南东片区及农村污水处理厂网建设项目
完成青州镇污水处理站旧站拆除、基坑开挖及设备基础钢筋混凝土浇筑。
7.沙县区整体推进屋顶分布式光伏项目(一期)A标段
完成职工文体中心、智慧停车中心、水南污水厂3个站点低压并网接入工作。
8.沙厦高速公路虬江互通及接线工程(原国道205线A6标段)
A6土建标已完工。
9.沙厦高速公路南阳互通及接线工程
路基挖方累计完成95.28%,填方累计完成94.43%。
挡墙累计完成总量的90.52%。
绿化累计完成总量的44.15%。
护脚累计完成总量的93.06%。
护面墙累计完成总量的78.9%。
拱形骨架累计完成总量的79.5%。
完成高源1号桥0#桥台台身及台帽、1#桥台台身,高源2号桥0#桥台台身及台帽。
10.三个涉铁项目(大洲古渡、金古路至庵下、金泉路)
完成金泉路非涉铁段6#墩-0#墩共计10根桩。
完成金泉路涉铁段12#墩下承台转体系统中滑道、底座板、调平骨架吊安装,下承台(4.4-5.5m)钢筋绑扎完成80%。
完成金泉路非涉铁段大里程侧变压器安装。
11.闽江干流防洪提升工程(三明段)沙县项目
古县段:完成古县段左岸C25钢筋砼冠梁320米,C25钢筋砼挡墙480米,穿堤涵管管道及拍门安装、C20砼外包480米。
青州镇堤段:完成马铺溪段左岸碎石层、水稳层铺设400米,背水面挡土墙浇筑100米。
高砂镇堤段:完成高砂段左岸C25框梁砼浇筑430米,现浇生态砼护坡290米,高砂段右岸现浇生态砼护坡320米。
虬江街道堤段:完成粘土回填2700立方米,C25钢筋砼框梁950米,C20砼挡墙80米,抛石护脚600米,预制块护脚500米。
东溪河口段:完成东溪河口右岸C25钢筋砼挡墙1层墙身170米,2层墙身240米,3层墙身70米,5层270米,M25砂浆锚杆771根。东溪河口右岸完成土方开挖、抛石护脚2000立方米。
东溪文庙堤段:完成桩号WMY0+060~0+100段重力式挡墙、防浪墙施工40米,C25砼预制块护脚浇筑30米,护脚平台栅栏板安装150米。
