城发集团项目月报(2025年10月)

日期:2025-11-05浏览次数:30

1.兴贤坊及周边街巷海绵化工作项目(一期)

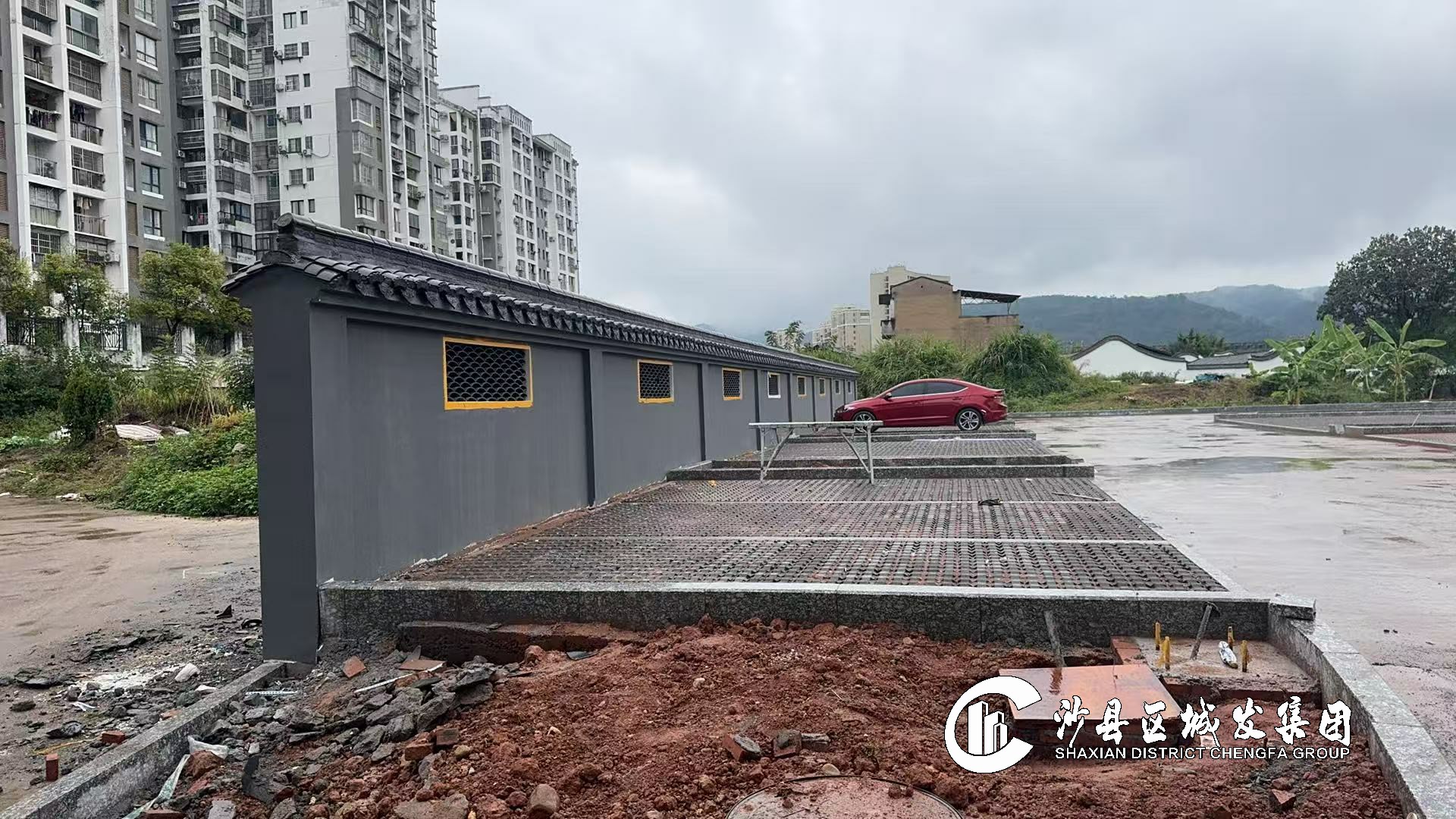

完成停车场围墙墙帽安装,墙面上漆。

2.沙县城南初级中学学生食宿楼建设项目

完成外墙粉刷。

3.海峡两岸(三明)应急消防处置能力提升数字孪生赋能基地建设项目

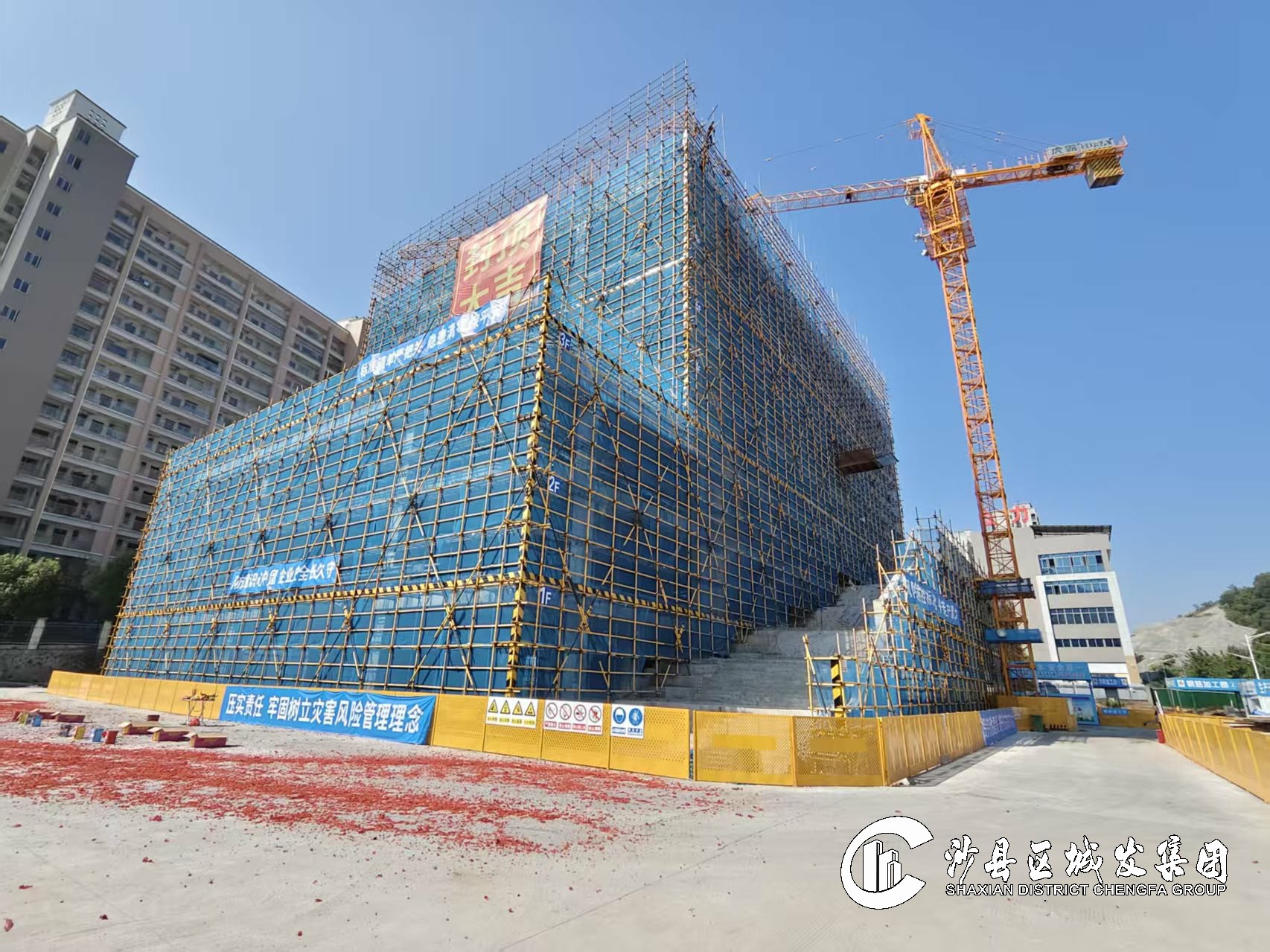

完成下部地下室施工,上部结构七层主体封顶建设,正进行内部二次构造施工。

4.金沙中学食宿楼建设项目

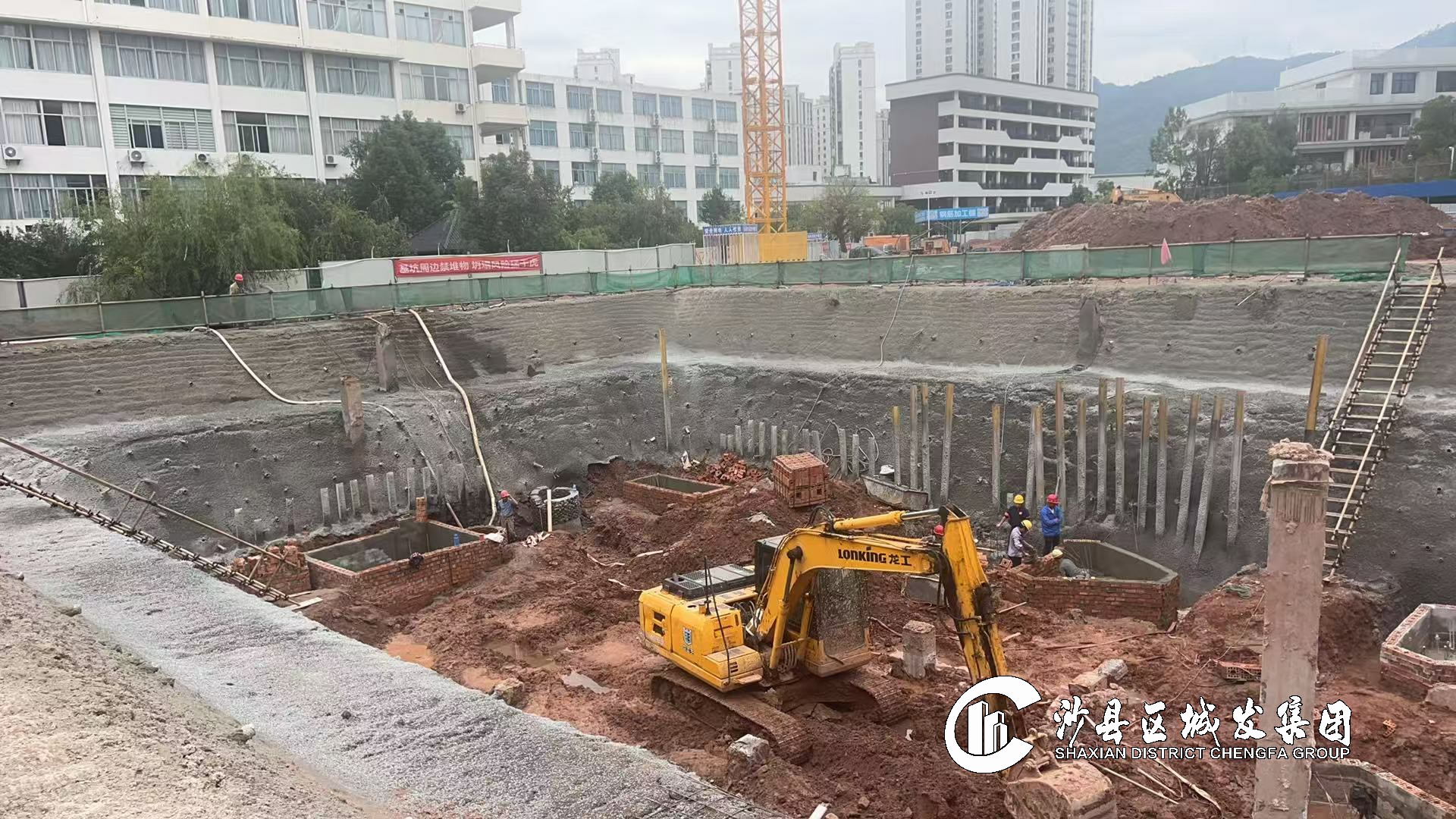

完成地下室土方开挖,边坡支护,地下室砖模完成50%。

5.沙县区俞邦小吃制作体验展示中心项目(消防工程)

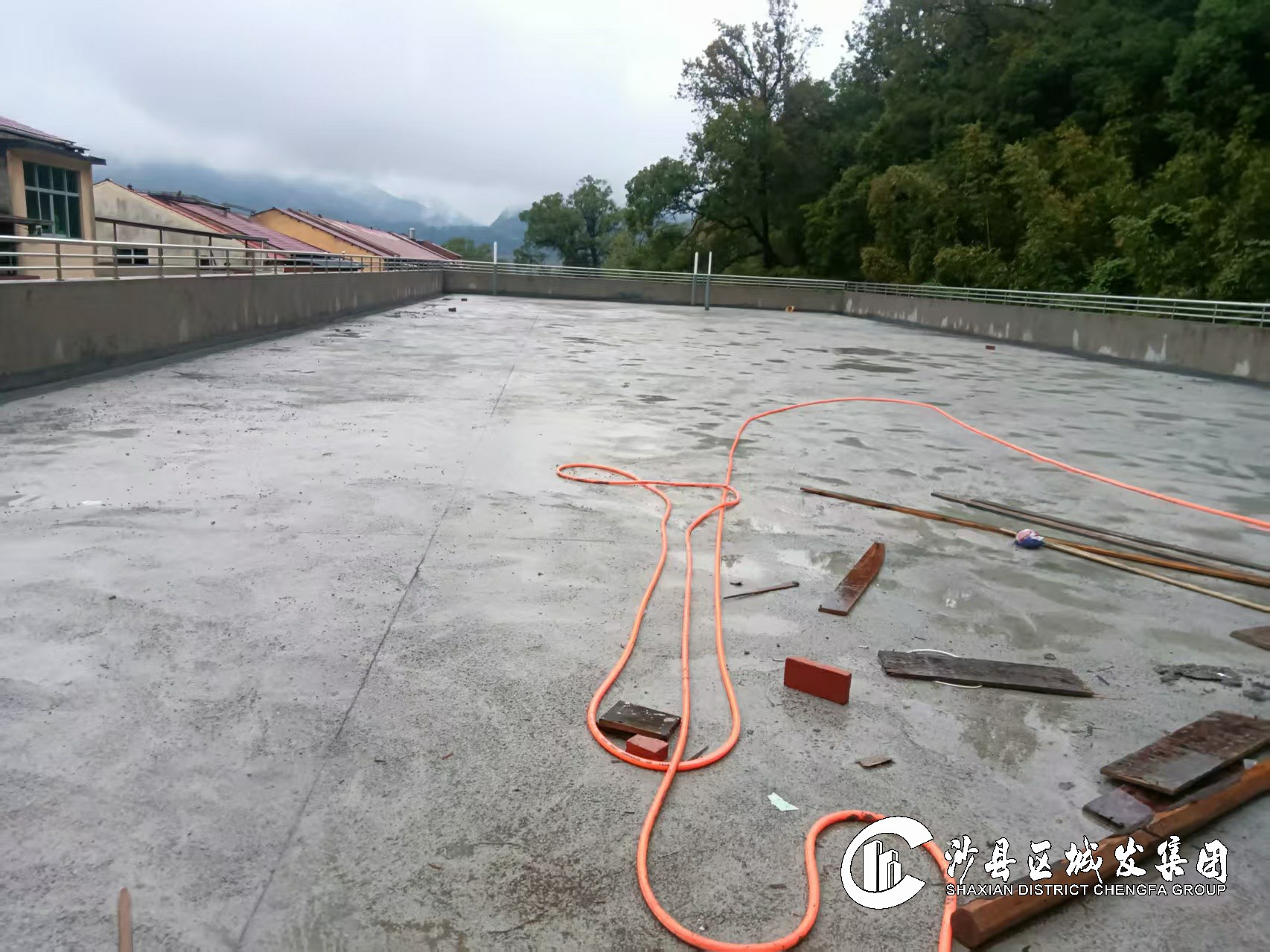

完成屋面防水。

6.沙县水南东片区及农村污水处理厂网建设项目

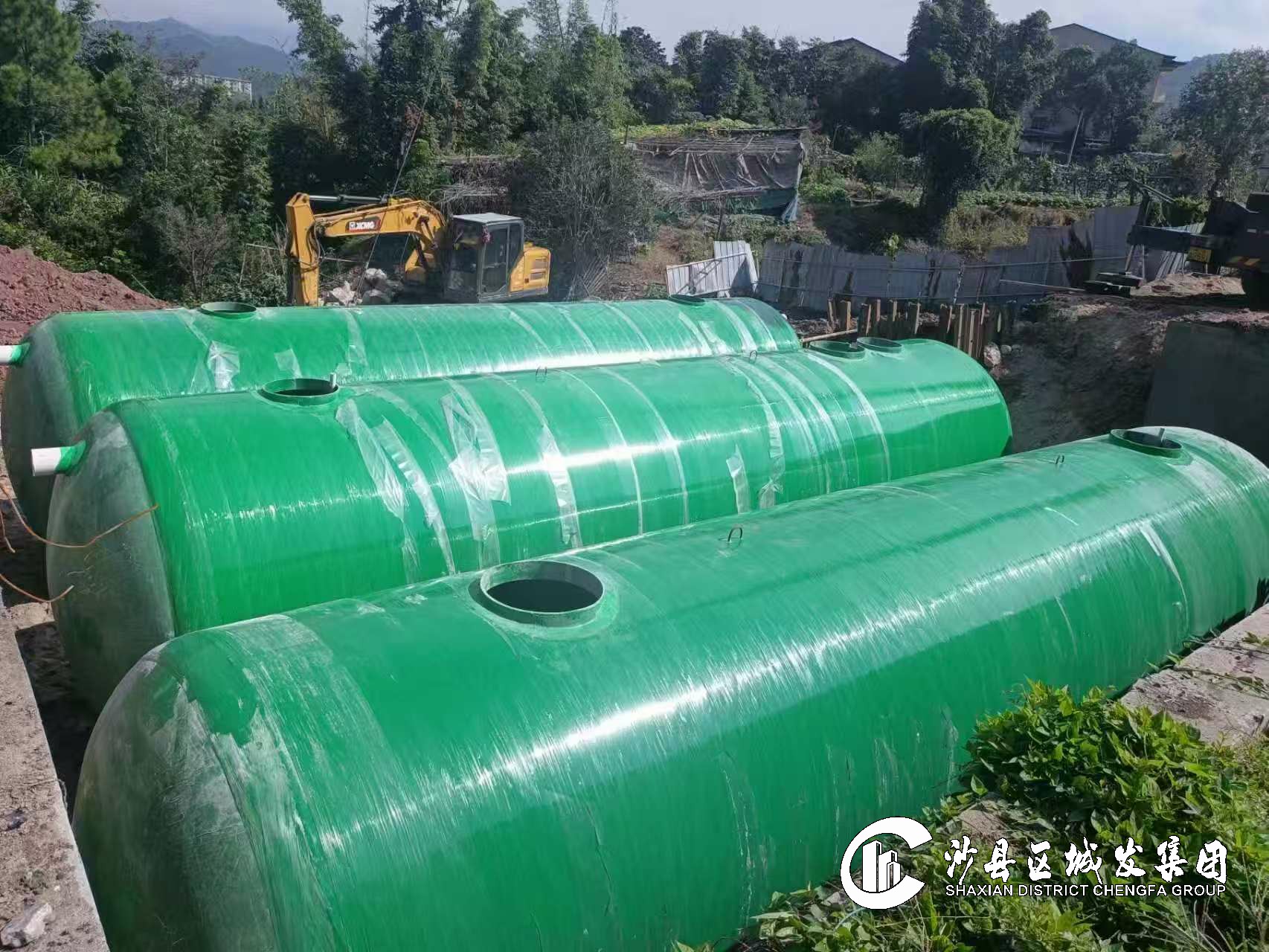

完成青州镇污水处理站一体化设备罐体安装就位及满水试验。

7.沙县区整体推进屋顶分布式光伏项目(一期)A标段

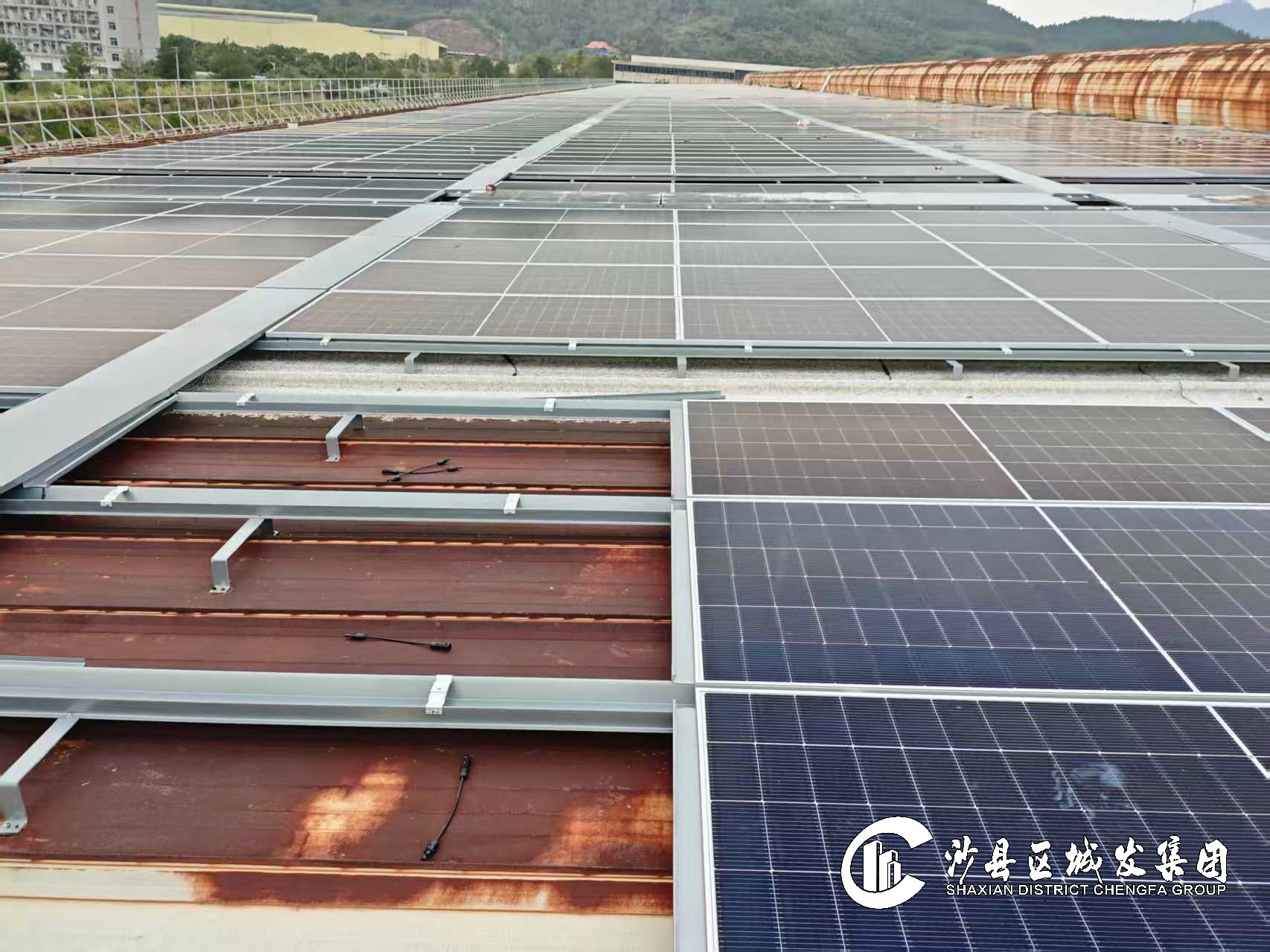

完成厦工三重光伏板安装6000平方米。

8.沙厦高速公路南阳互通及接线工程

挡墙累计完成总量的97.4%。

绿化累计完成总量的48.2%。

护脚累计完成总量的94.19%。

护肩累计完成总量的48.36%。

护面墙累计完成总量的83.19%。

拱形骨架累计完成总量的79.5%。

桥梁及涵洞:完成高源1号桥支座垫石、1#台侧墙上砼浇筑,高源2号桥1#桥台台身、台帽浇筑及桥台挡墙浇筑,K10+661圆管涵浇筑26米,K10+608圆管涵浇筑12米,K11+835盖板涵右半幅浇筑。

框架梁完成K7+780~K7十880第二阶框架梁浇筑。

级配碎石及水稳完成PK连接线PK0+100-PK0+276.58、K6+000-K6+270、K6+460-K7+300级配碎石底基层施工;K6+460-K7+300、K6+000-K6+270左半幅、PK0+100-PK0+276.581左半幅5%水泥稳定层施工。

9.三个涉铁项目(大洲古渡、金古路至庵下、金泉路)

金泉路非涉铁段完成6#墩-1#墩、19#墩共计12根桩。

金泉路涉铁段完成12#墩下承台(4.4-5.5m)混凝土浇筑,上下球铰安装,牵引系统钢筋模板安装,牵引系统及防水台混凝土浇筑。

完成金泉路9#墩9b-0、11#墩11a-1两根桩基静载试验。

完成金泉路9#墩基坑开挖、桩头凿除、超声波检测以及垫层浇筑。

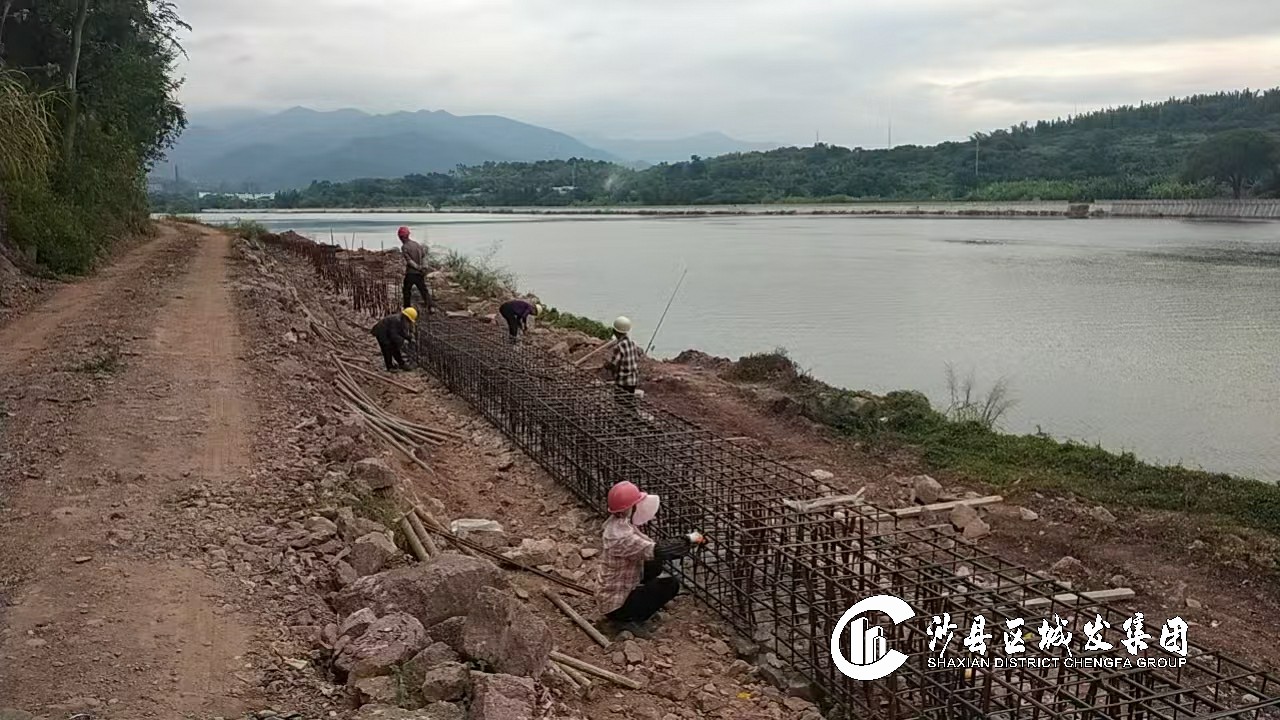

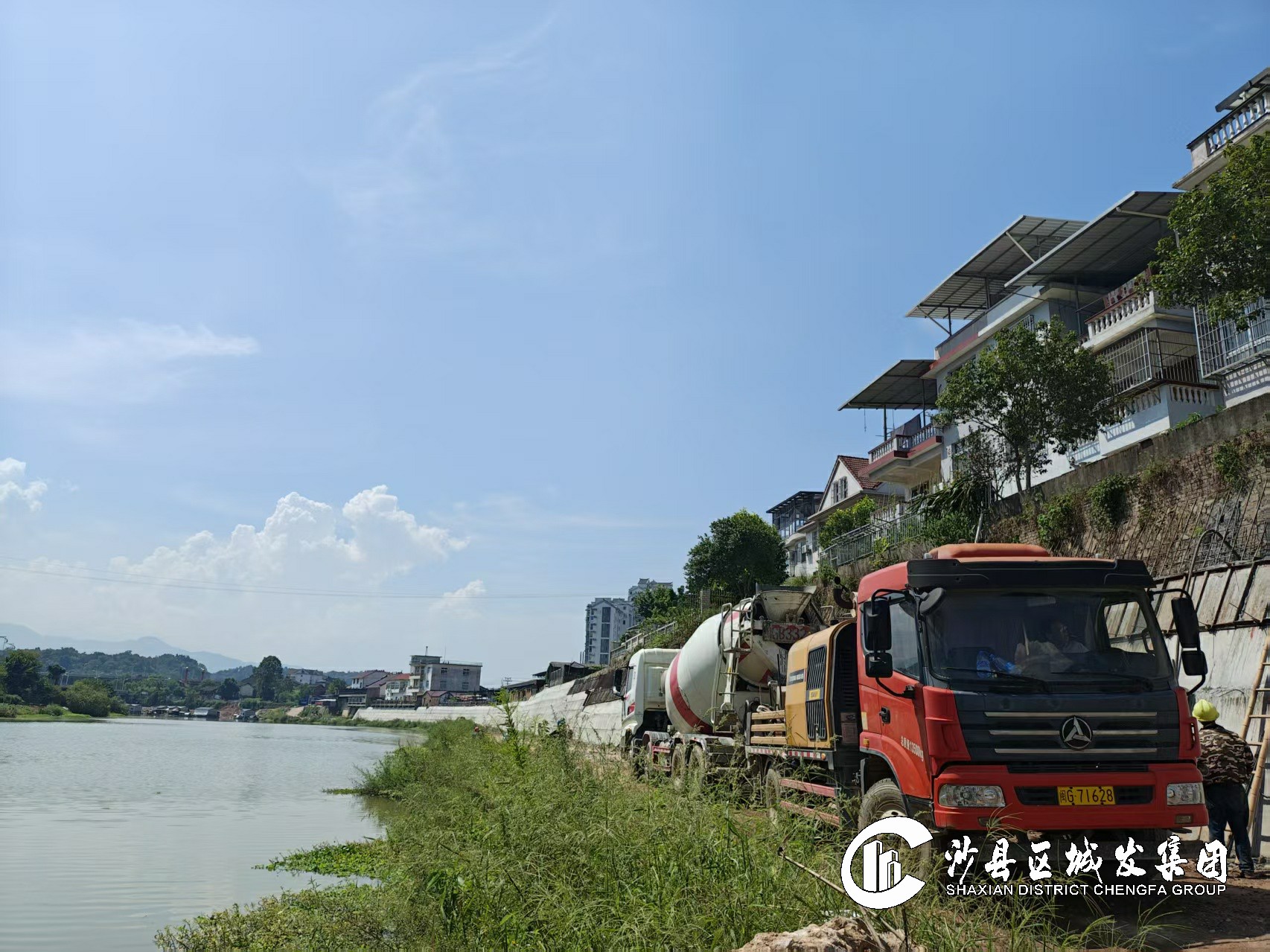

10.闽江干流防洪提升工程(三明段)沙县项目

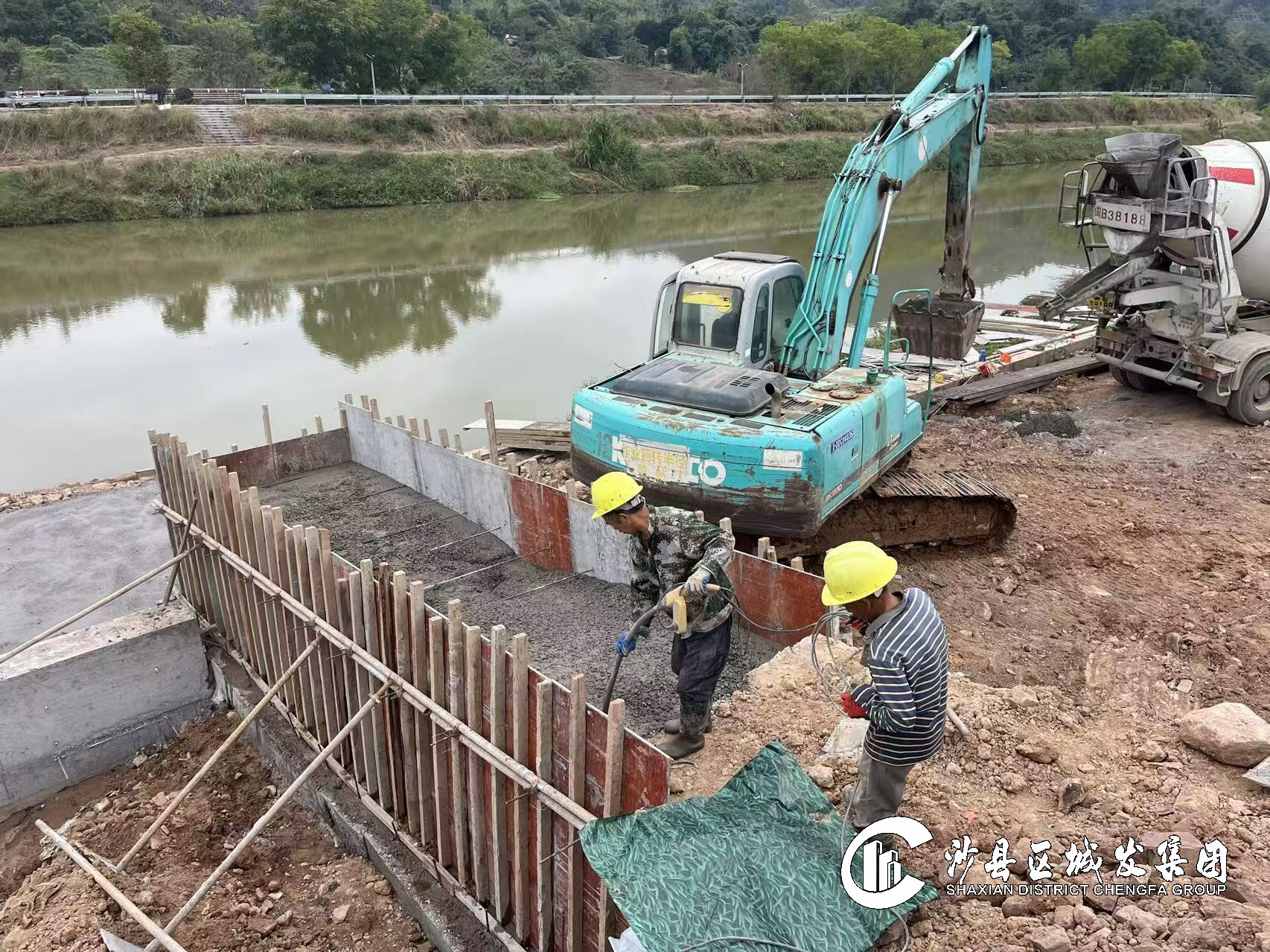

古县段:完成左岸C25钢筋砼冠梁90米,集水井浇筑480米,穿堤管土方开挖、C25预制栅栏板浇筑、管道及拍门安装、C20砼外包640米。

高砂镇堤段:完成高砂段右岸C25框梁砼浇筑、现浇生态砼护坡520米。

虬江街道堤段:完成粘土回填1440平方米,C25钢筋砼框梁180米,抛石护脚390米,预制块护脚490米。

东溪河口段:完成右岸C25钢筋砼挡墙3层墙身170米,4层墙身240米,五层100米,六层160米,穿堤涵管3处。

东溪文庙堤段:完成桩号107m高程以下护坡框格梁浇筑340米,穿堤管拍门安装4个。

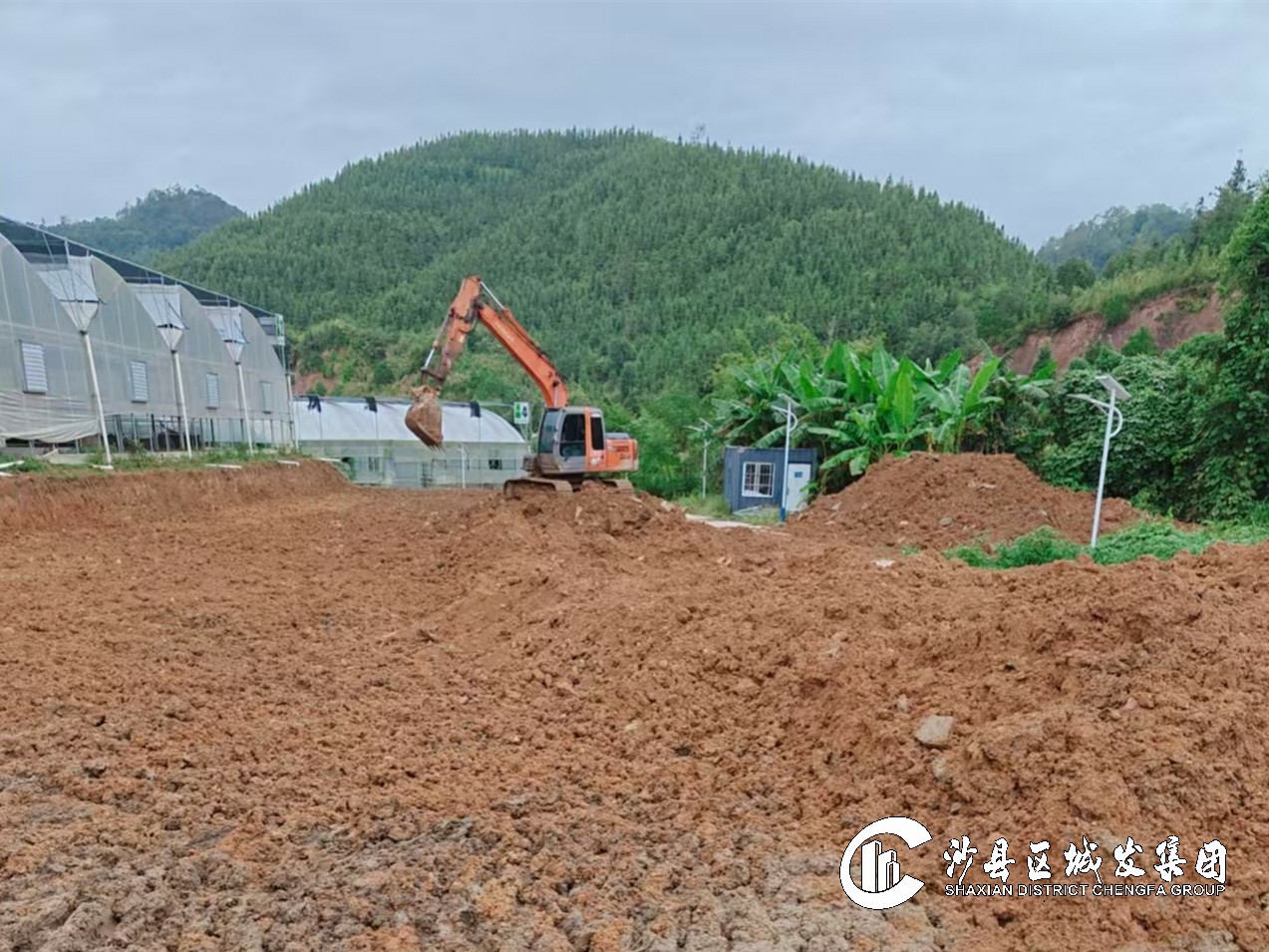

11.年产2000吨饲料生产线项目

完成厂房基础及主体钢构、次结构安装,饲料生产线设备试机并打包。
